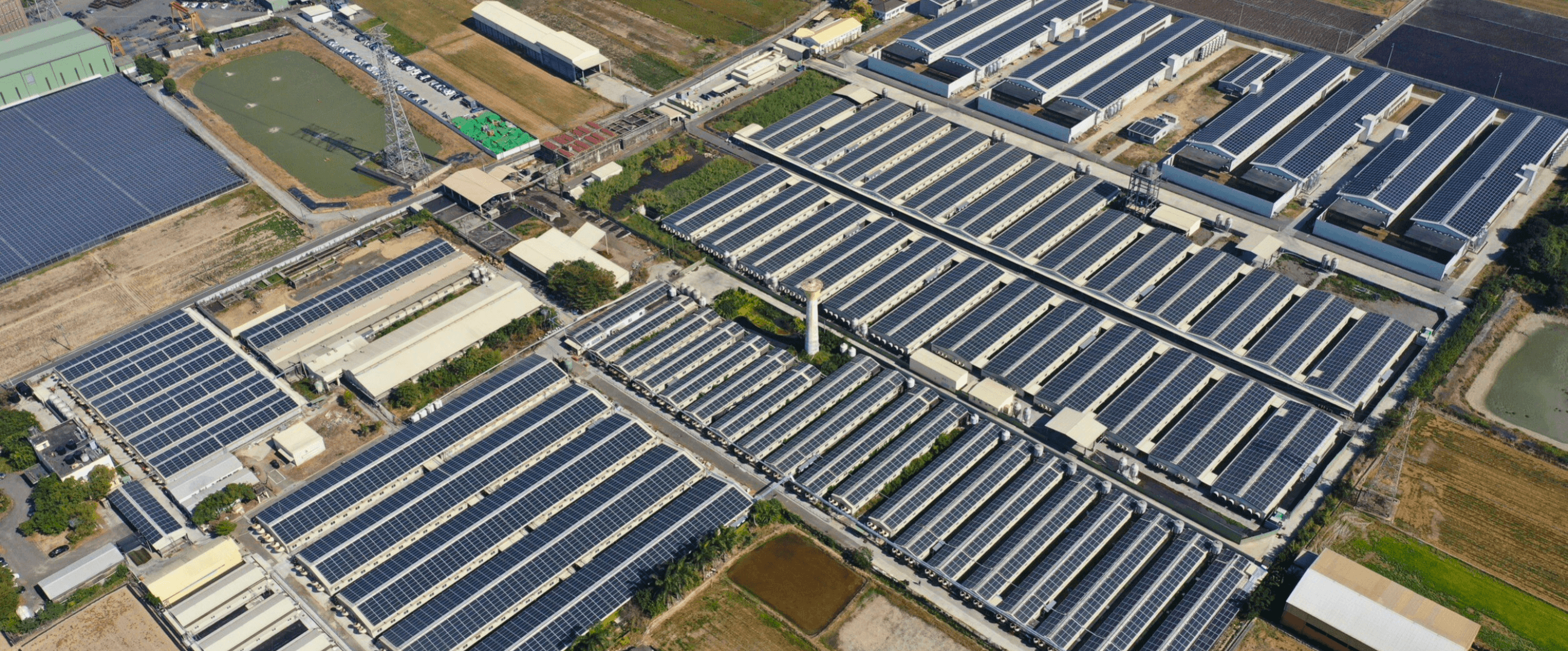

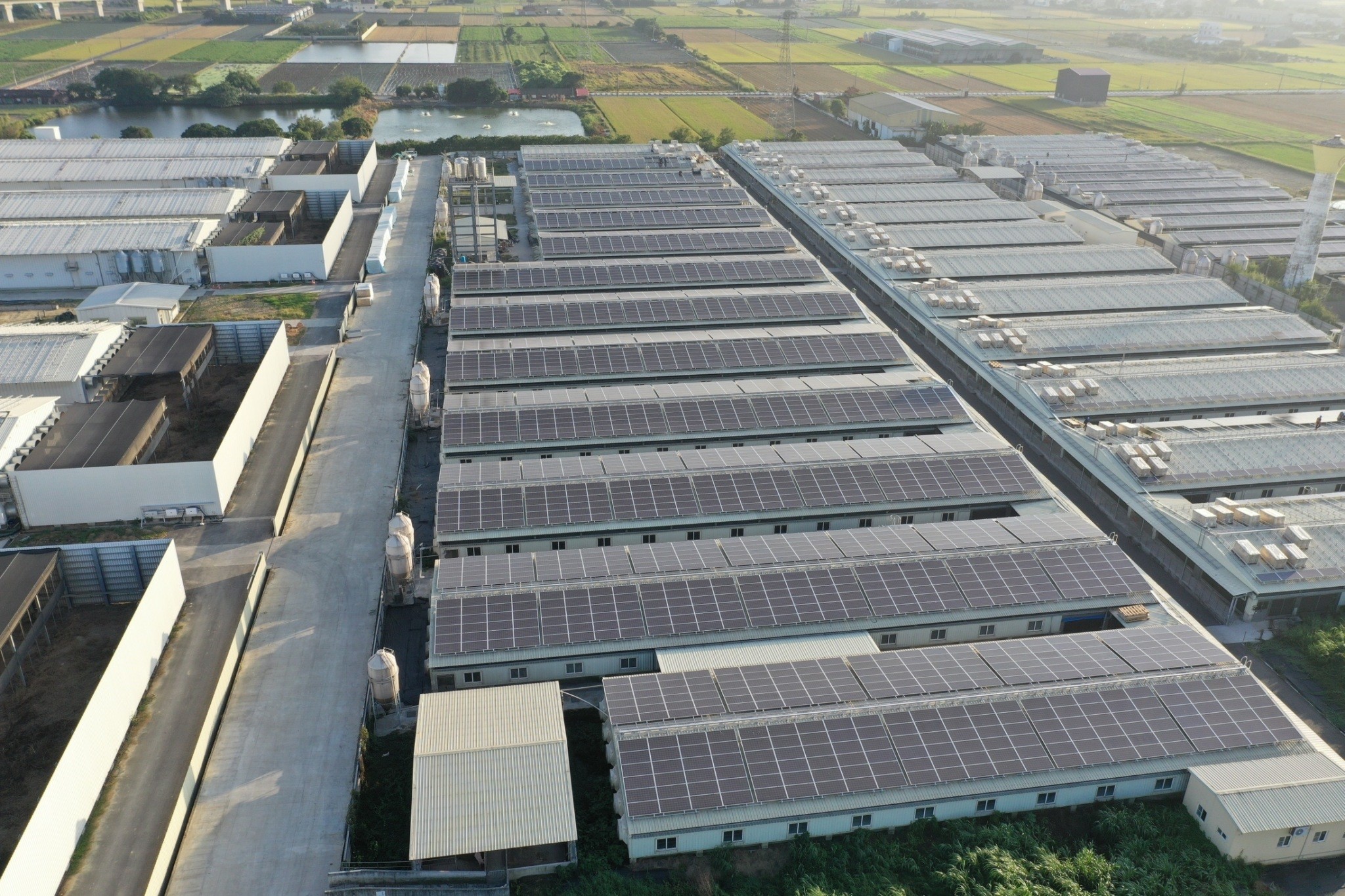

台南官田 畜牧場
客戶
大成集團
地點
台南市 官田區
場址
畜牧場
容量
地點
8.3 MWp
台南市 官田區
安裝形式
屋頂型 平舖式
用地類型
既有屋頂
設備型別
第一型(電業)
併網日期
2022年12月31日
場址
畜牧場
容量
8.3 MWp
安裝形式
屋頂型 平舖式
用地類型
既有屋頂
設備型別
第一型(電業)
併網日期
2022年12月31日

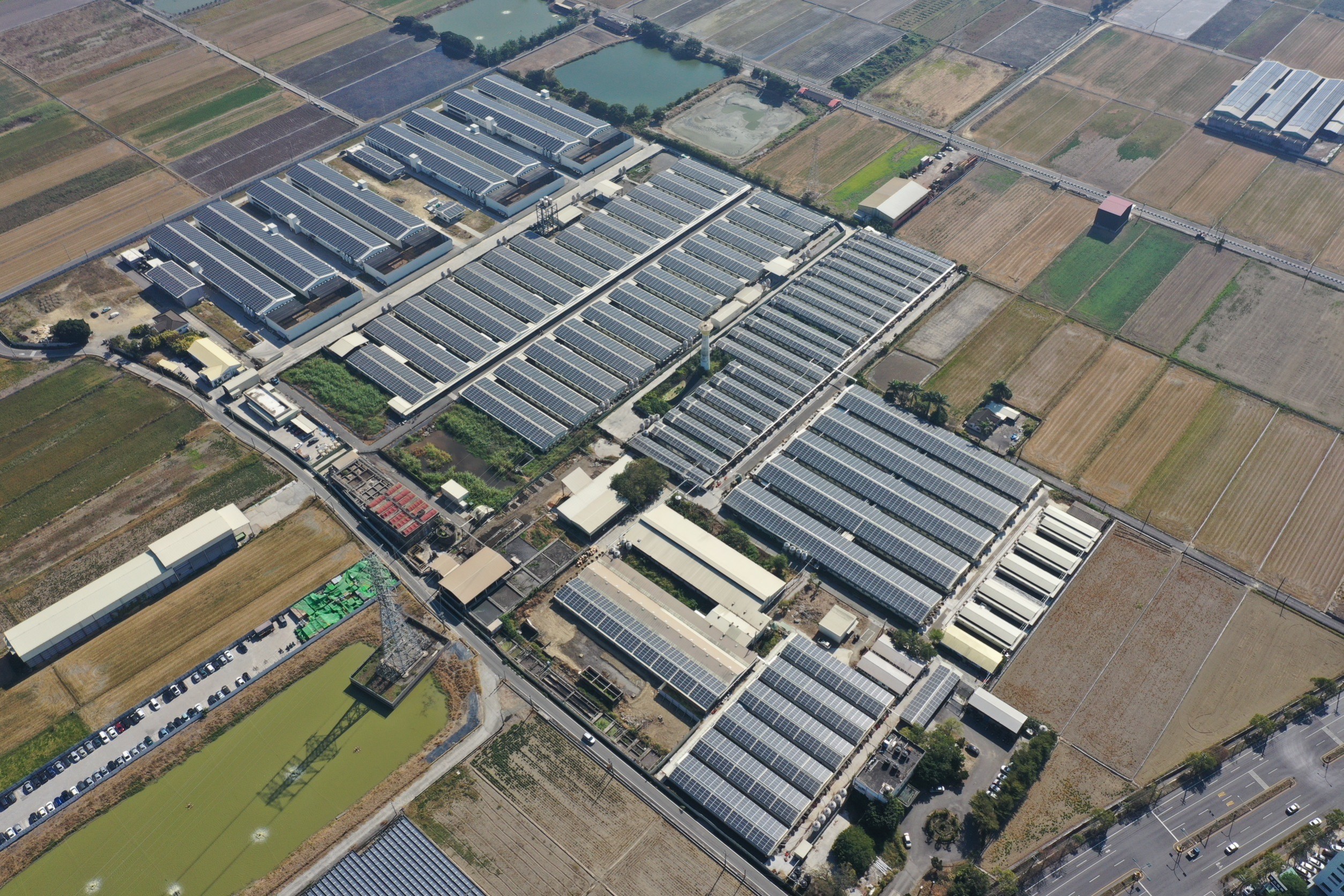

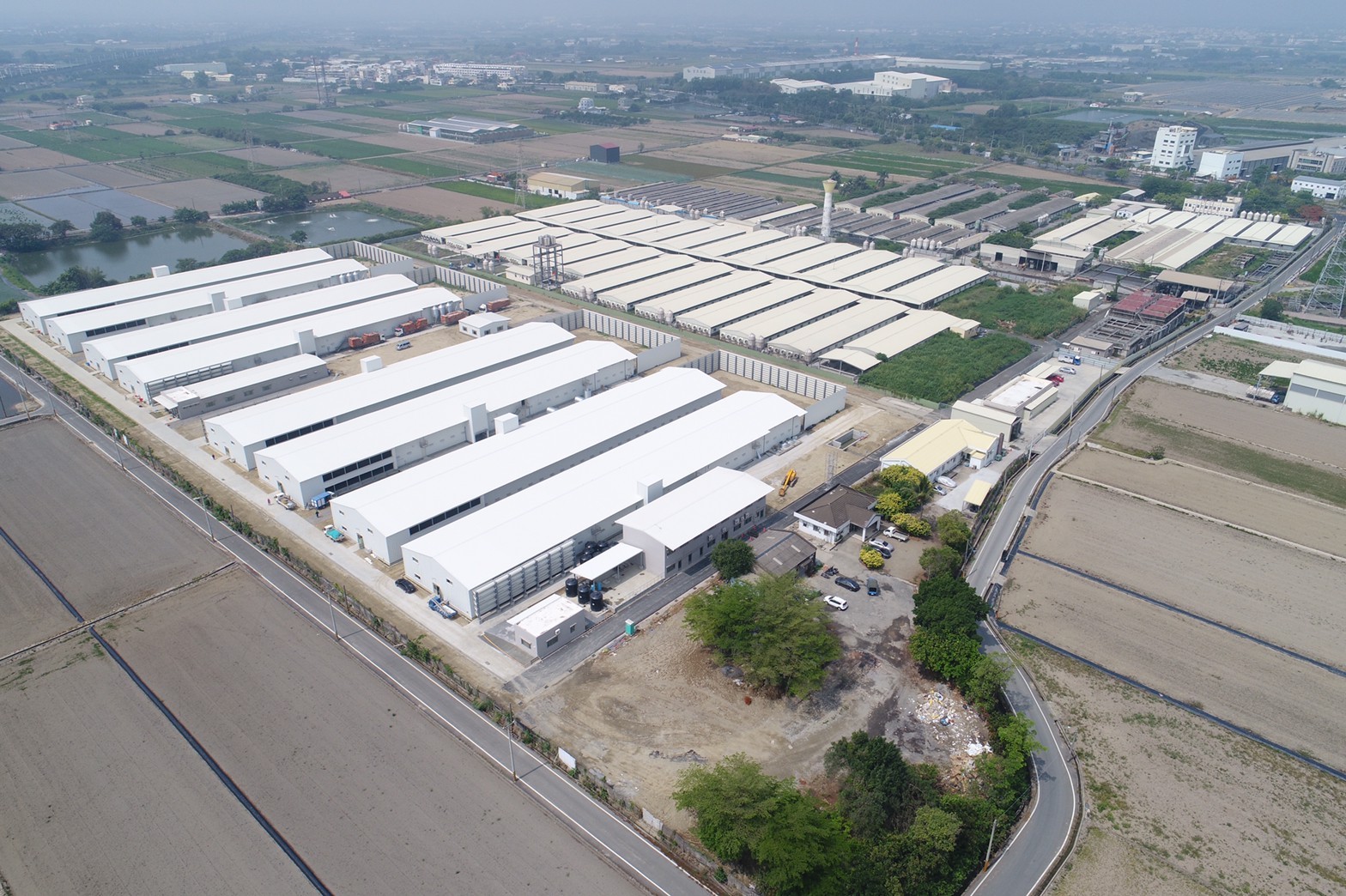

此案場為星凱與中租電力及大成集團攜手合作推動的第一型電業太陽光電專案,基地位於台南市官田區的大成六甲畜牧場。大成集團為國內指標性的畜產企業,60 年來深耕農畜食品供應鏈,致力於提供安全產品,同時積極導入綠能系統,展現企業對永續能源發展的高度重視與實踐力。

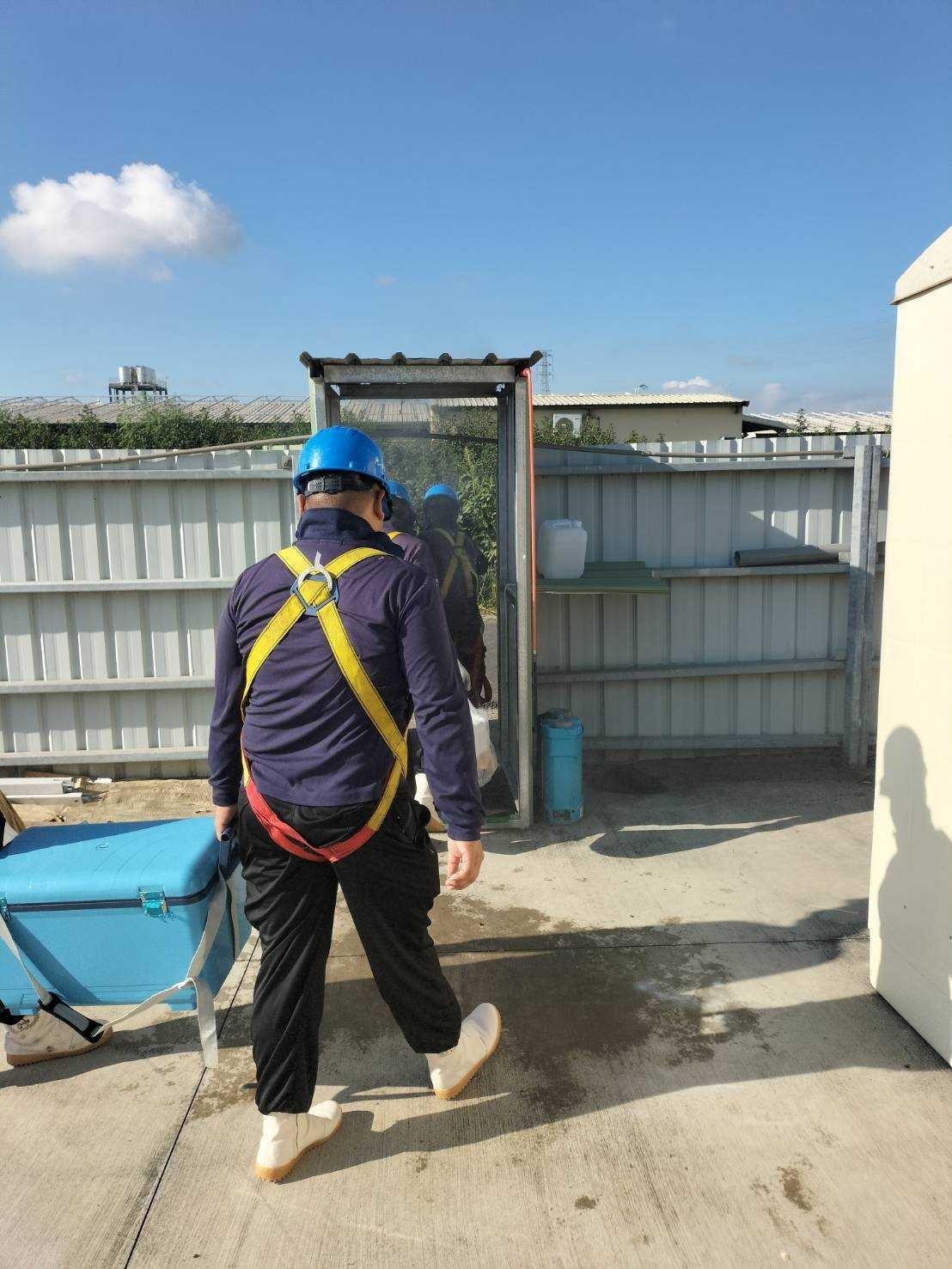

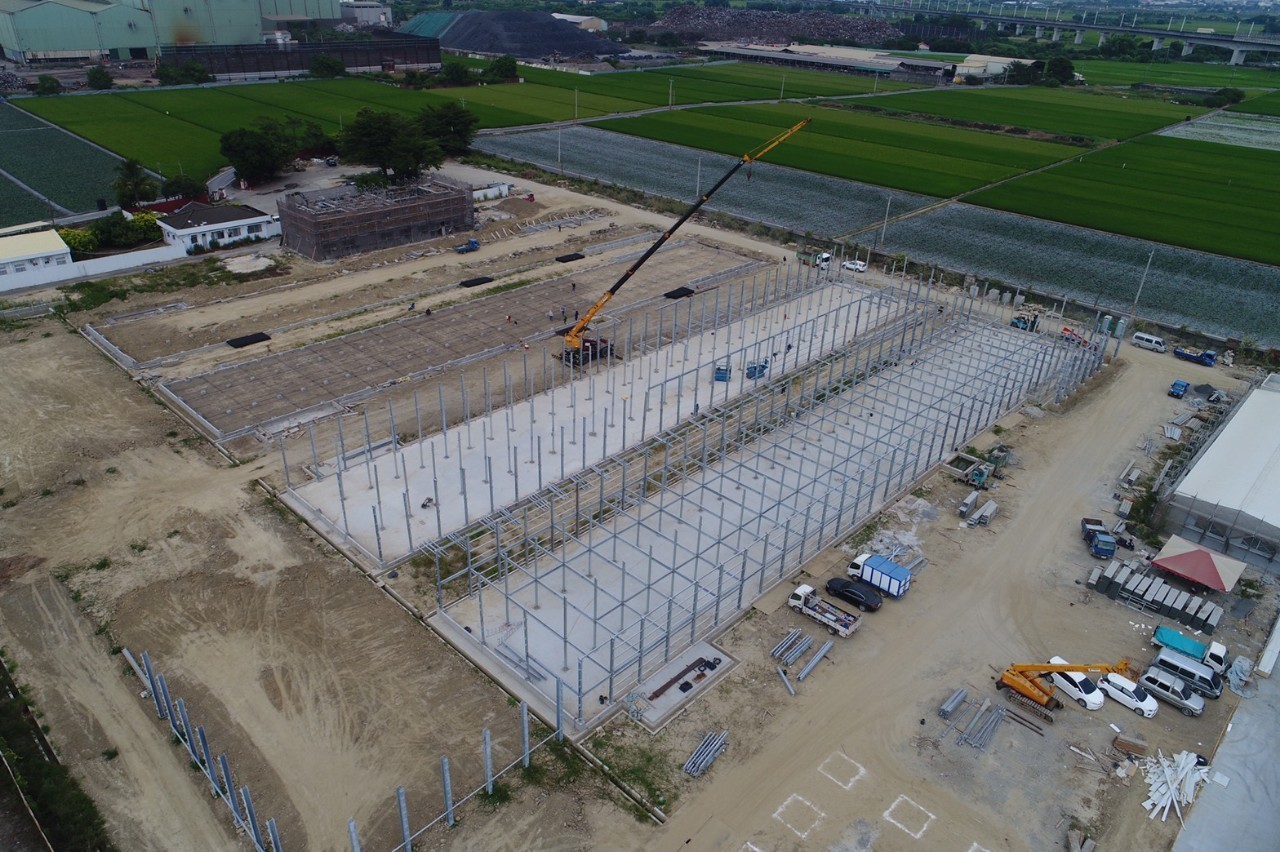

本案於 2020 年 2 月啟動規劃,當時三場雞舍的建築執照甫取得。在等待電業籌設許可期間,三場於 2021 年 4 月完工並取得使用執照,屋頂條件已備齊,理應可進場施工。然而,作為第一型電業案場,申請流程較第三型案件複雜許多,並須先取得畜牧設施附屬綠能同意函後方能申請施工許可。各類計畫書撰寫、送審與跨單位審查會議也接踵而來,星凱在繁複的程序中展現高度專業與服務精神,讓業主全程無後顧之憂。

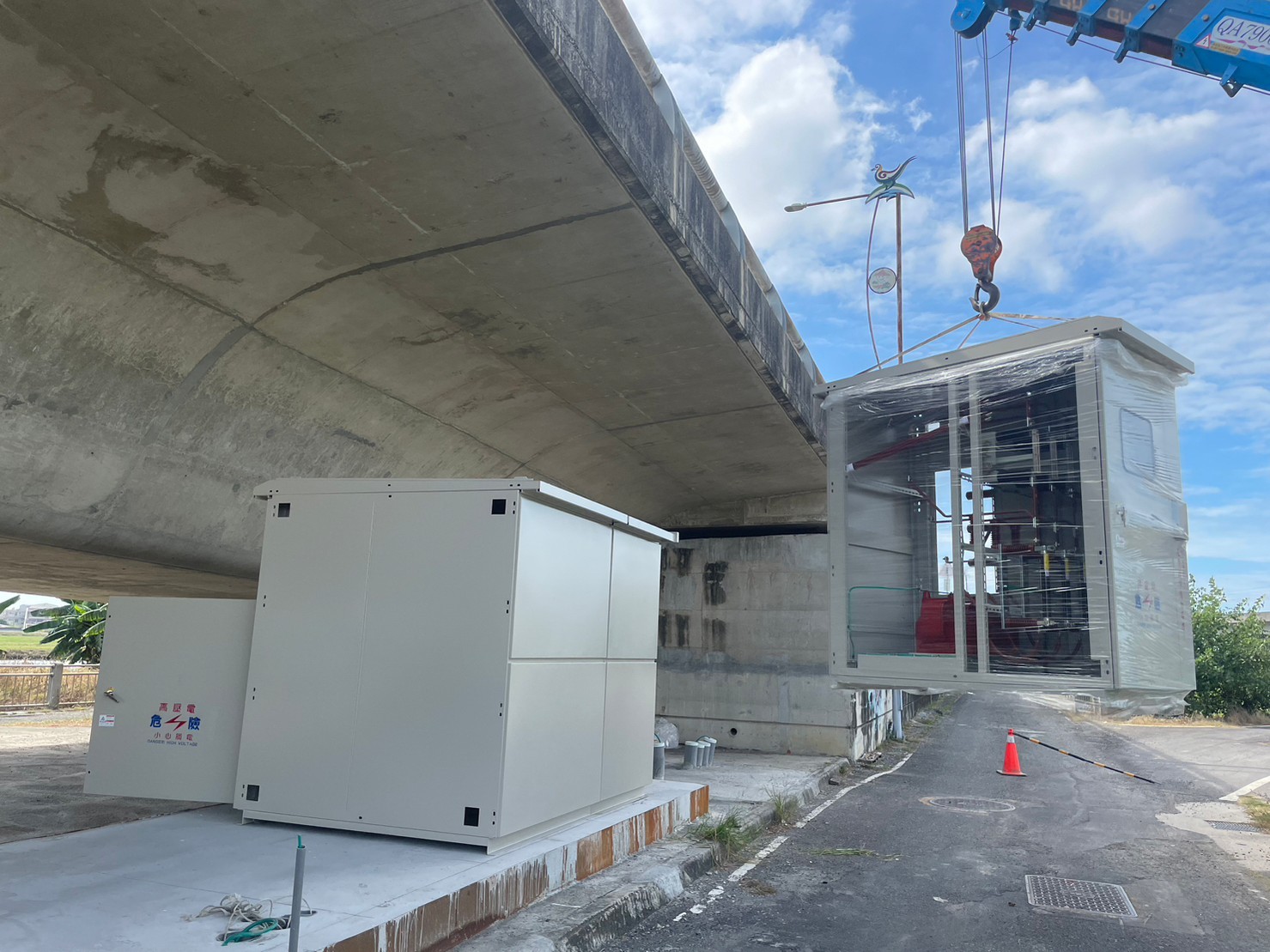

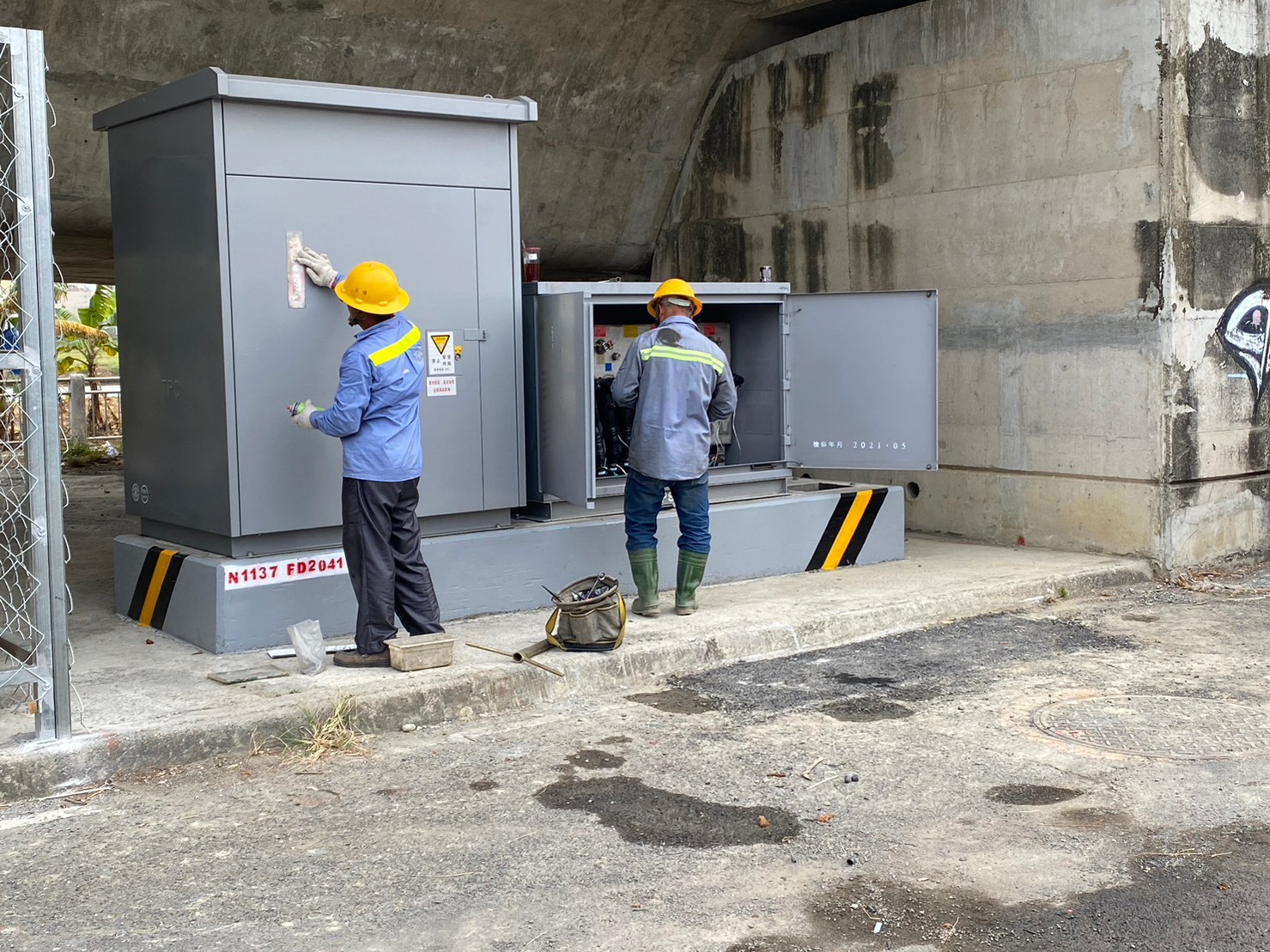

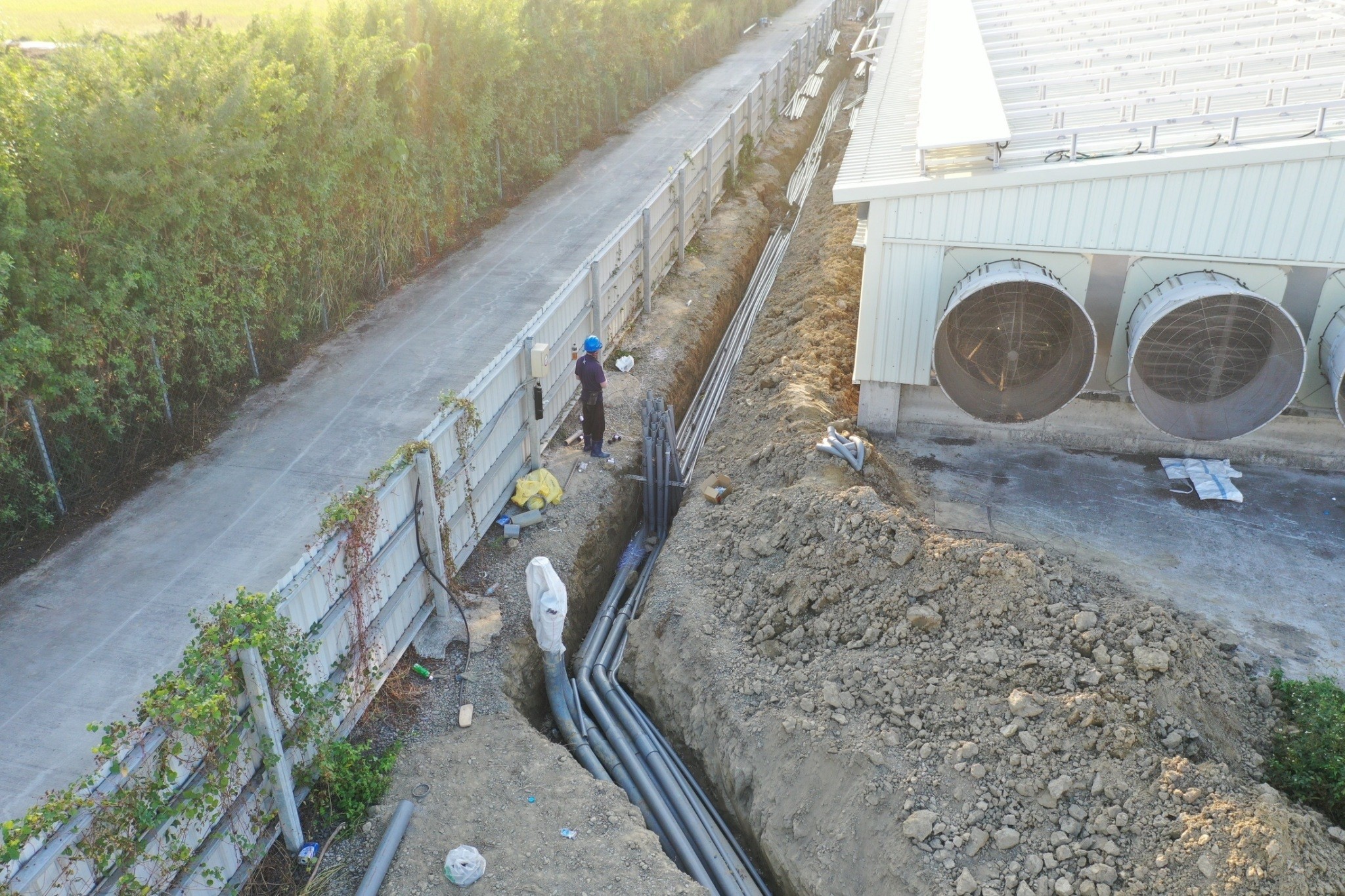

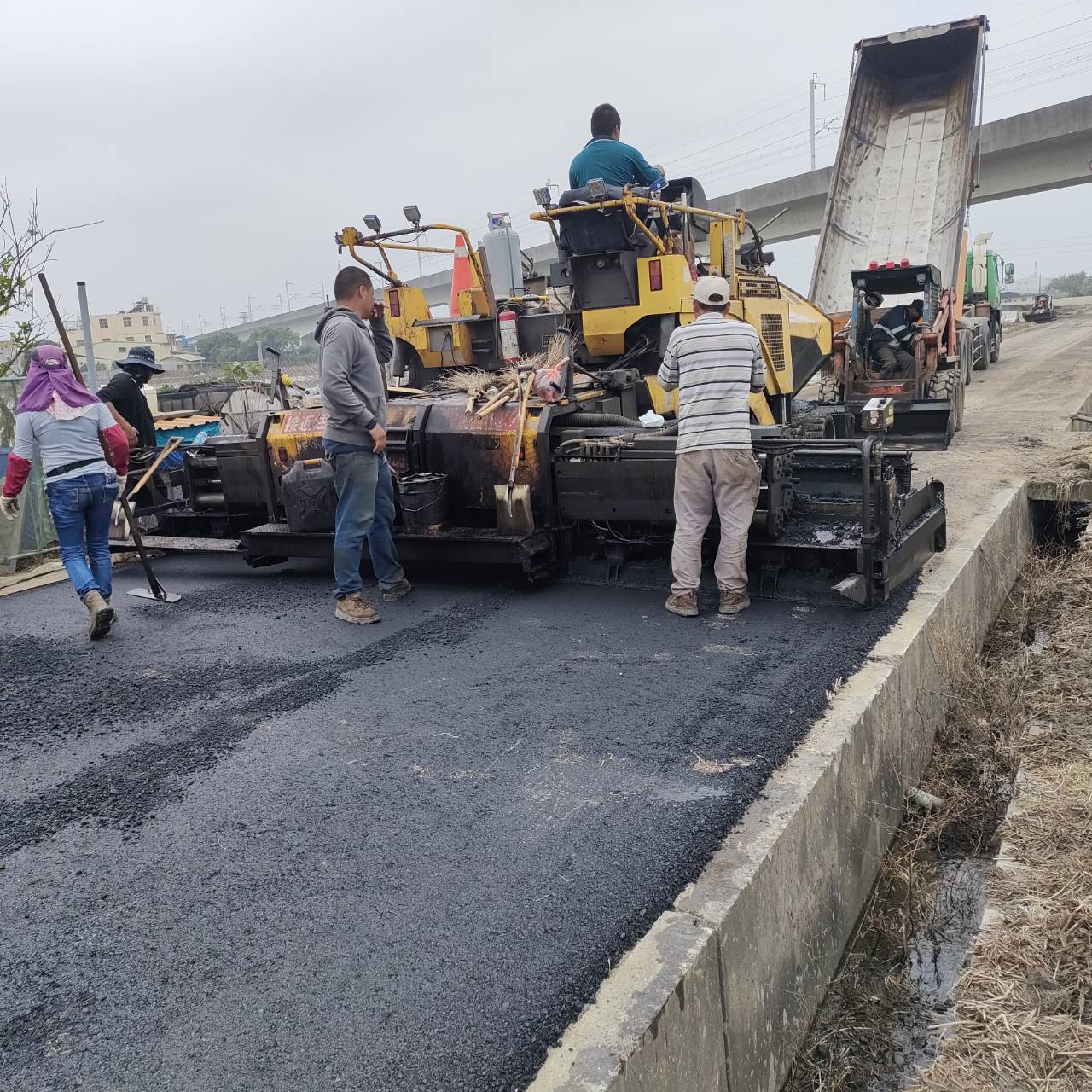

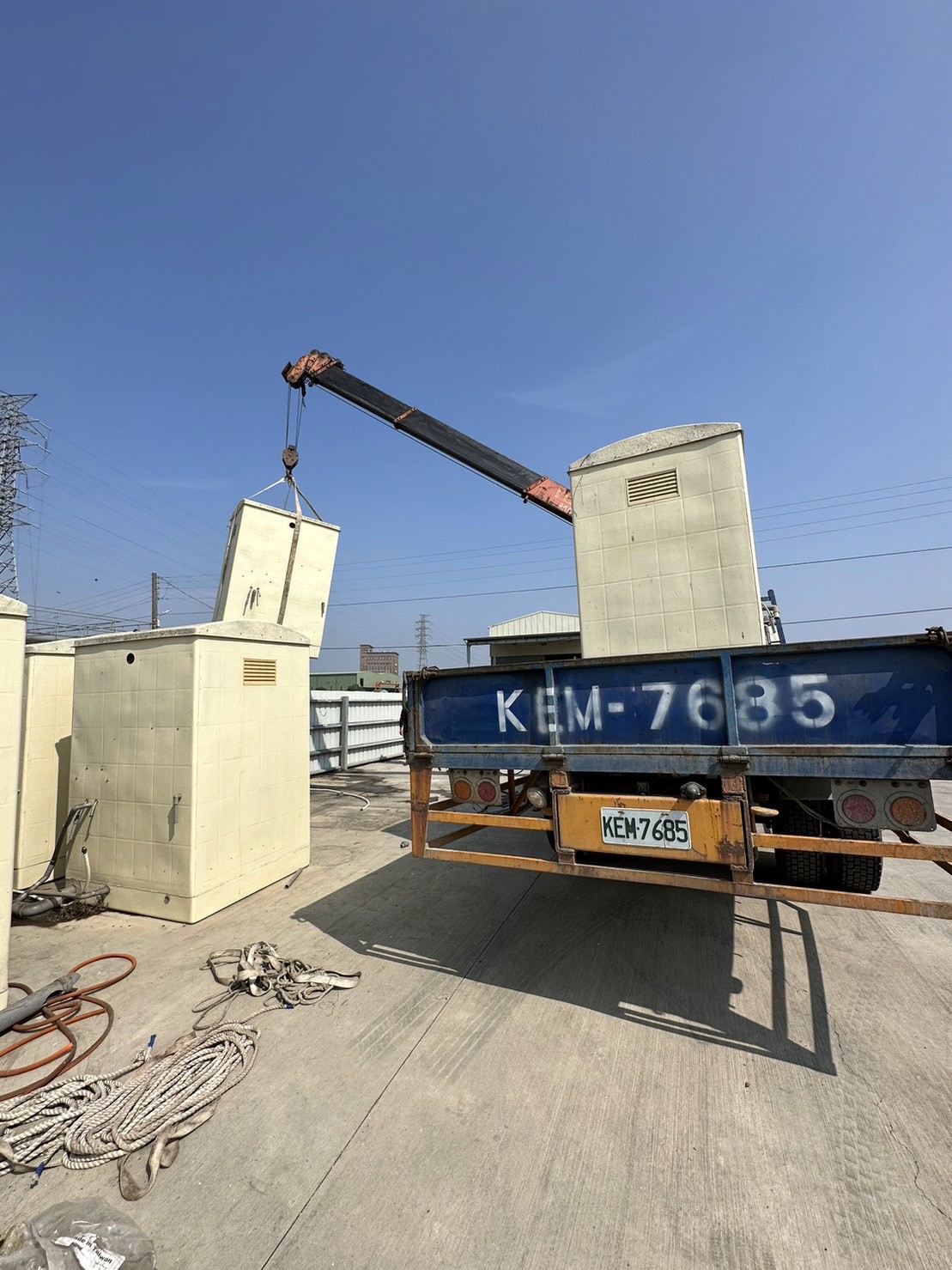

本案與台電併接點之間的外線距離超過 1 公里,沿線路徑須穿越高鐵橋墩下方。為避免影響結構安全,星凱規劃繞道設置高壓電纜。線路預埋完成後,須依規定重新鋪設水泥與柏油路面,施作完整道路標線,並向地方公所申請路證進行完工驗收,全程確保工程品質與公共安全的雙重標準。

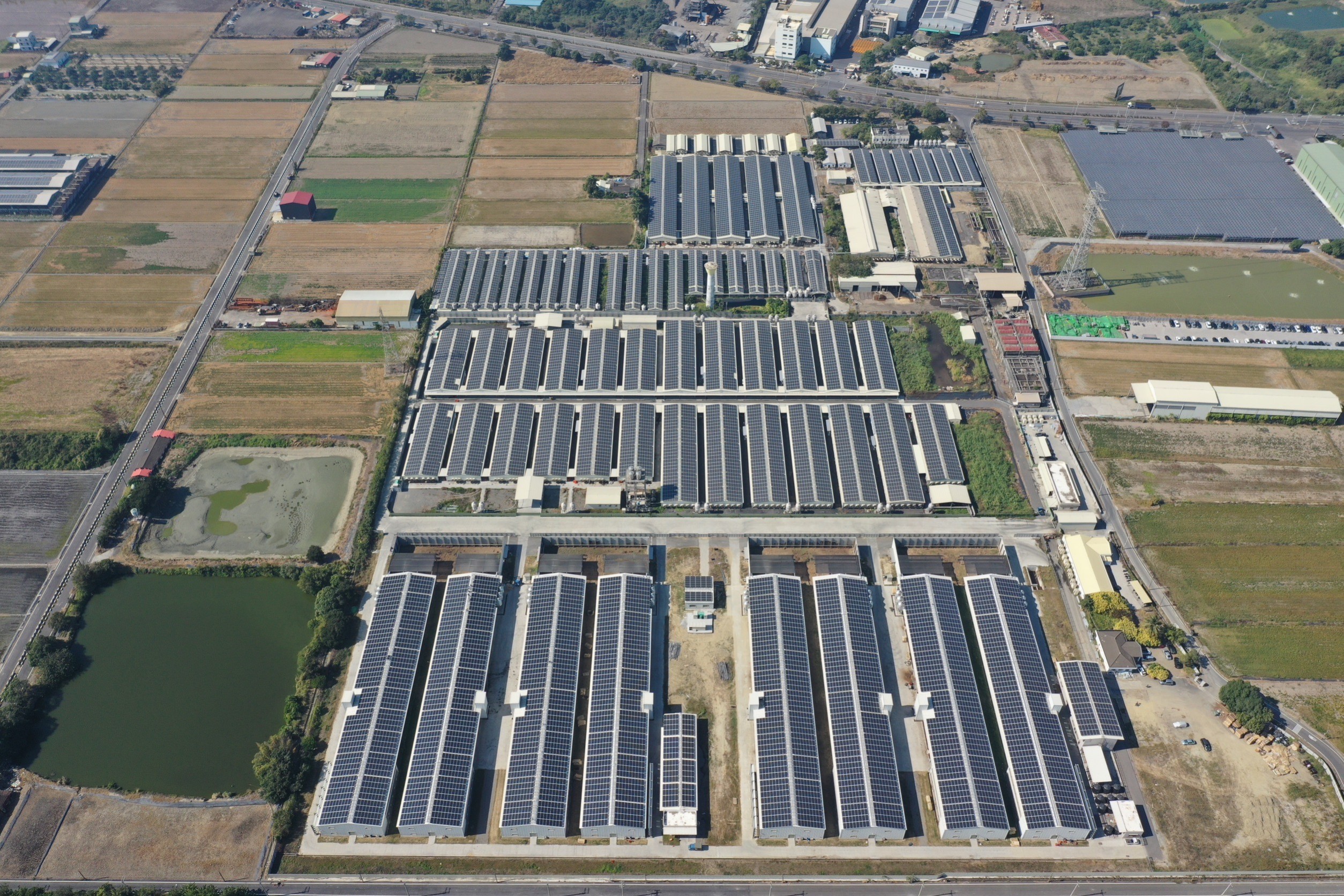

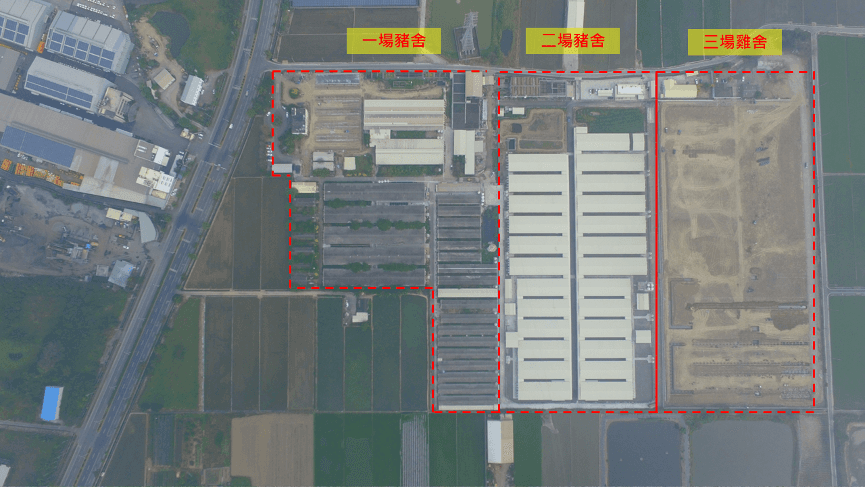

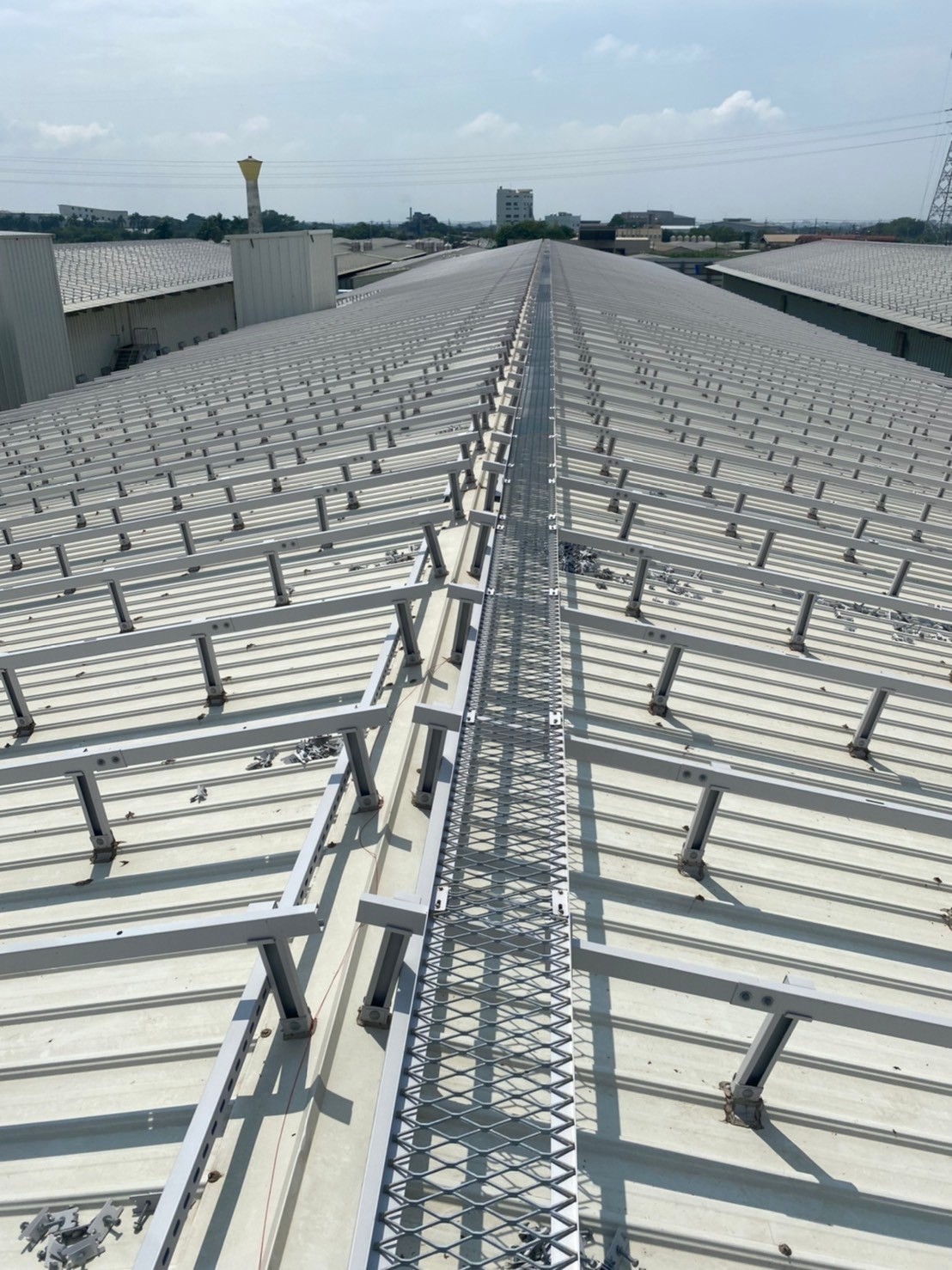

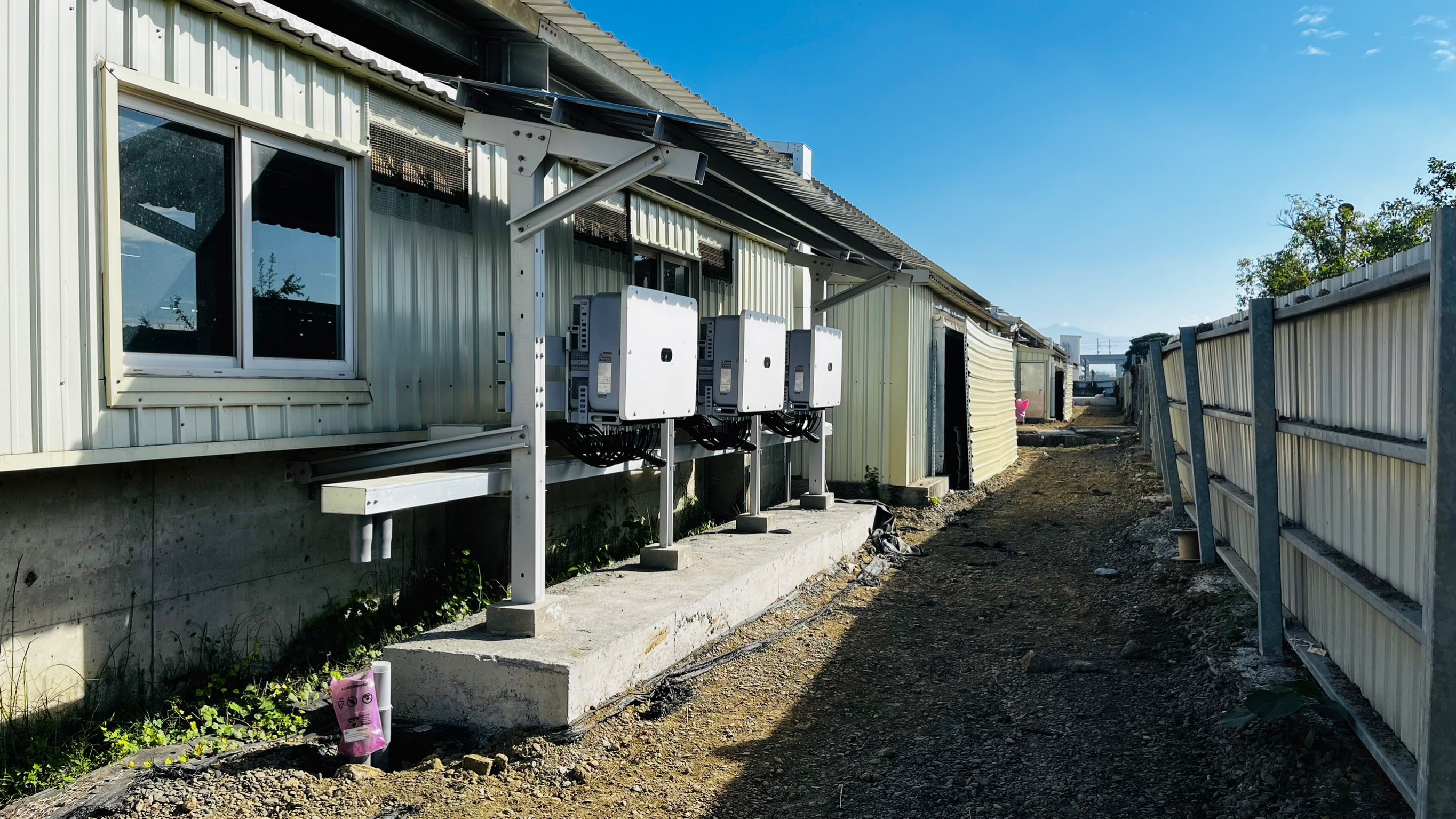

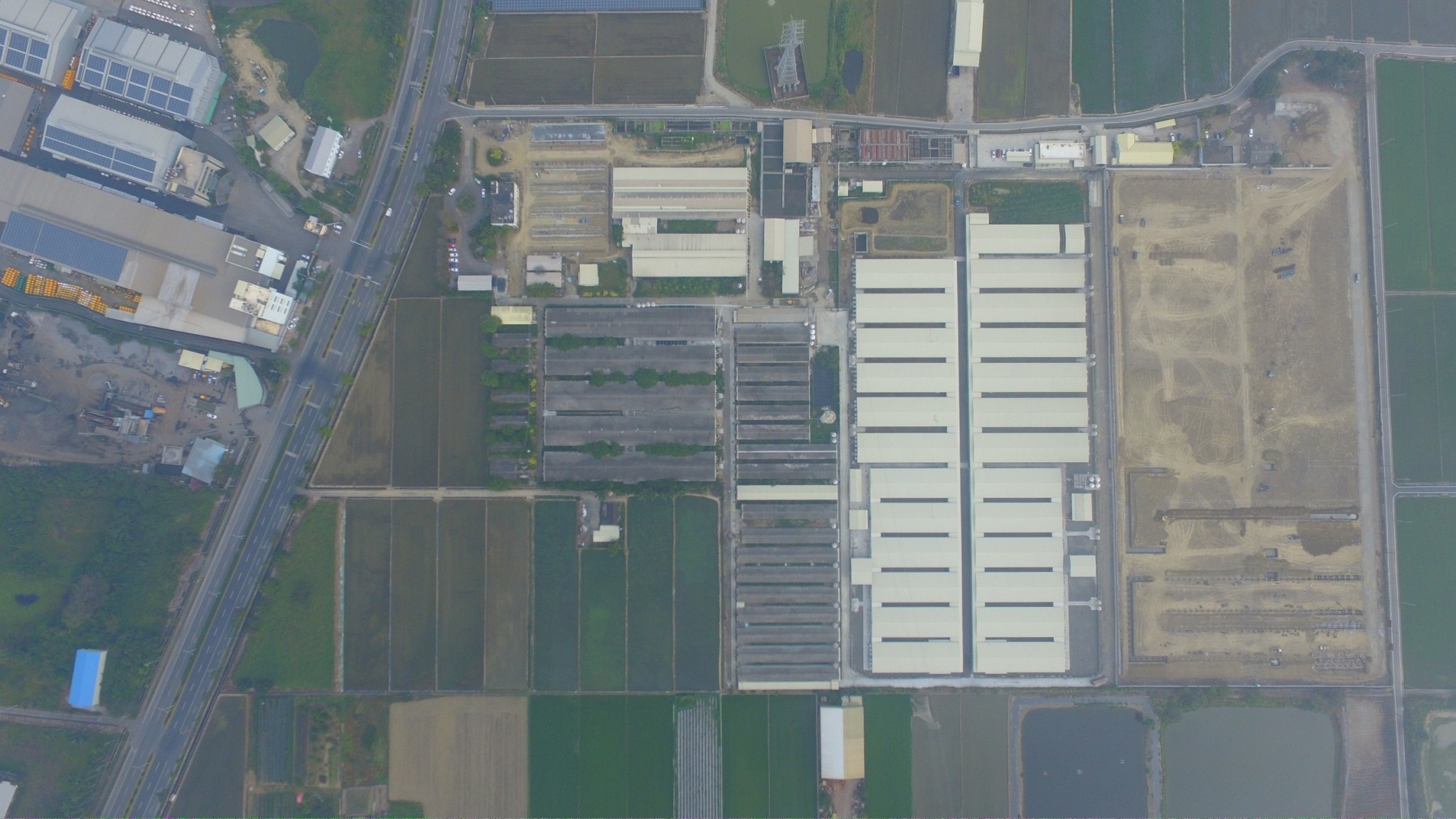

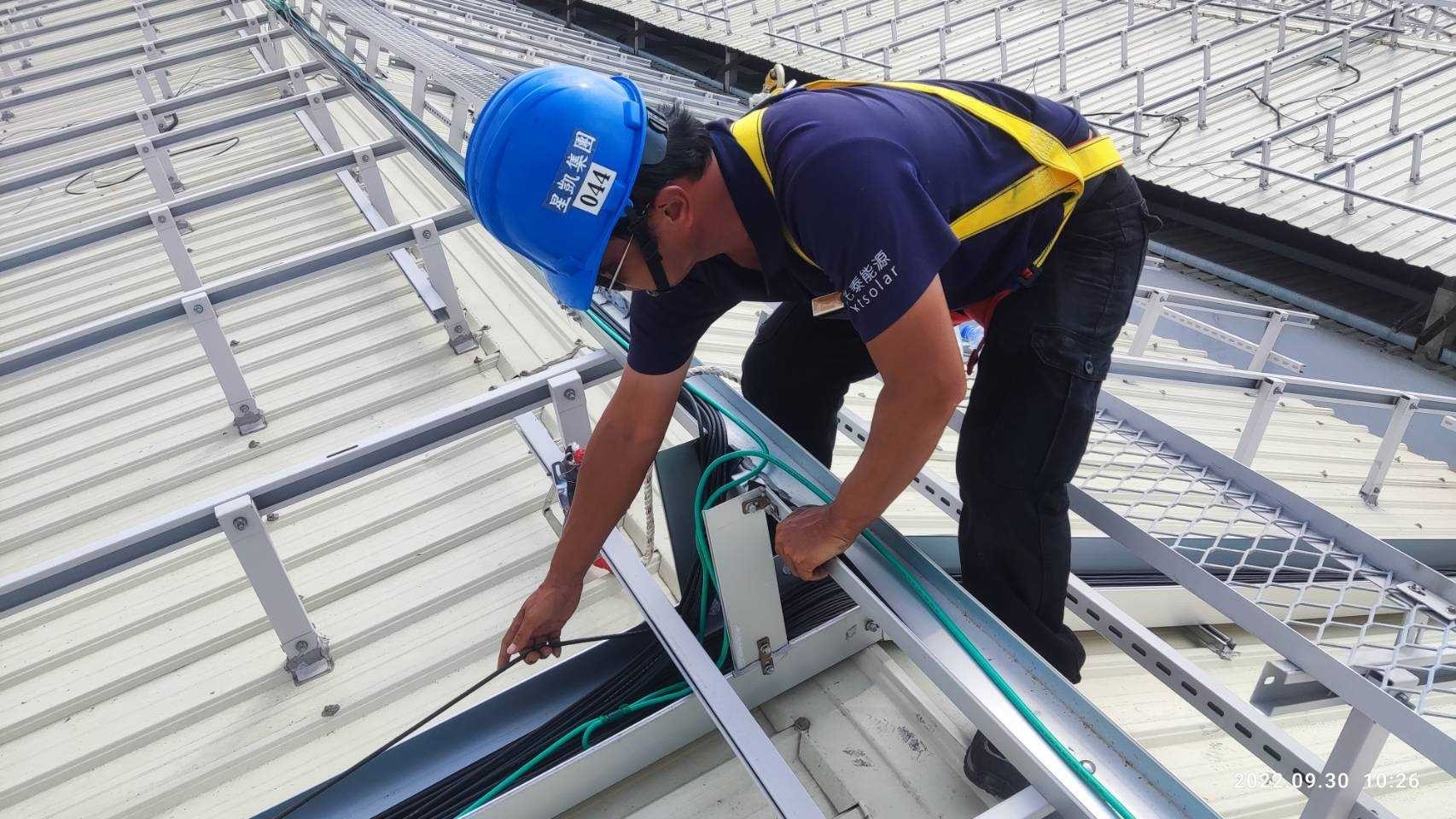

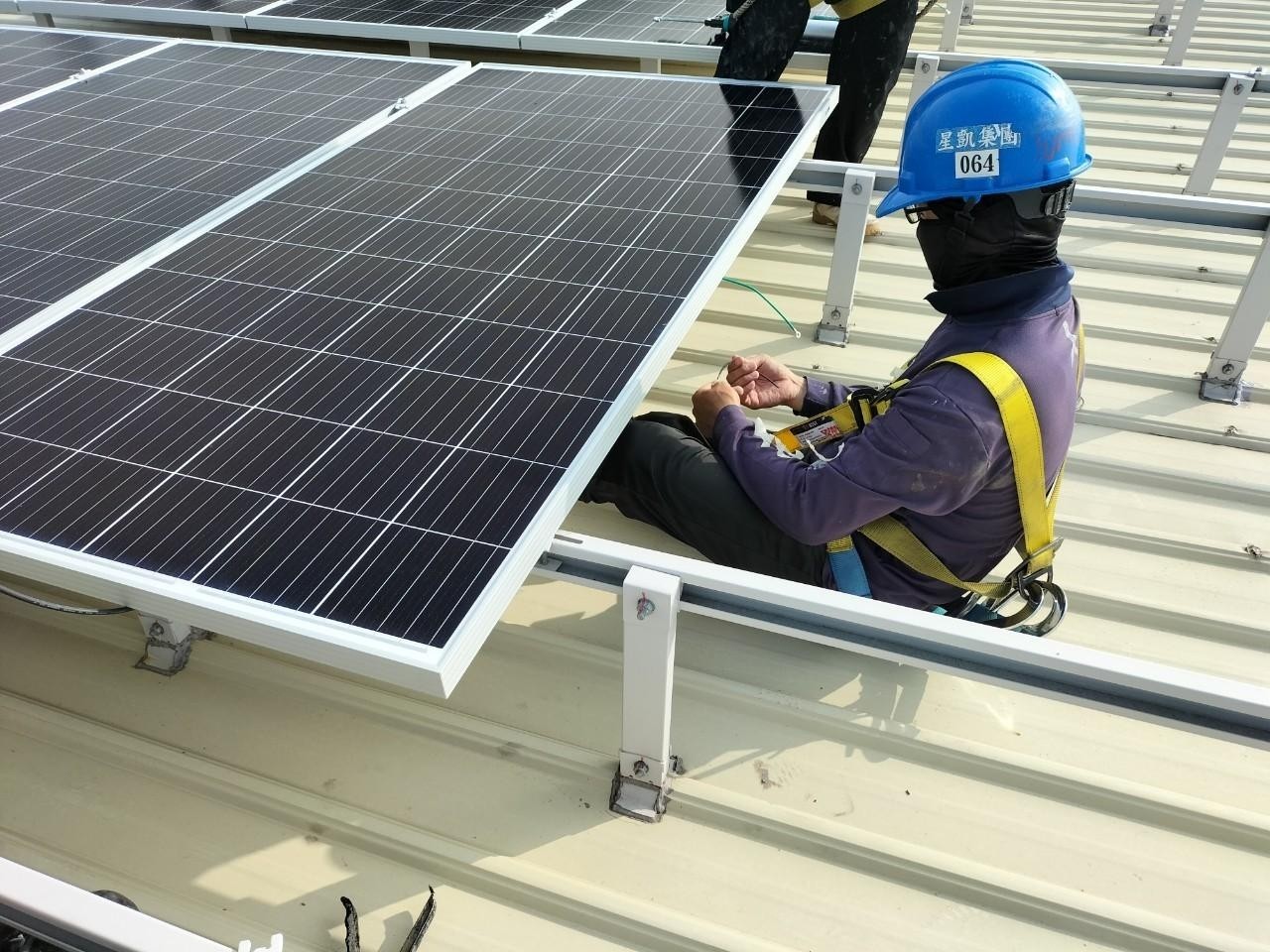

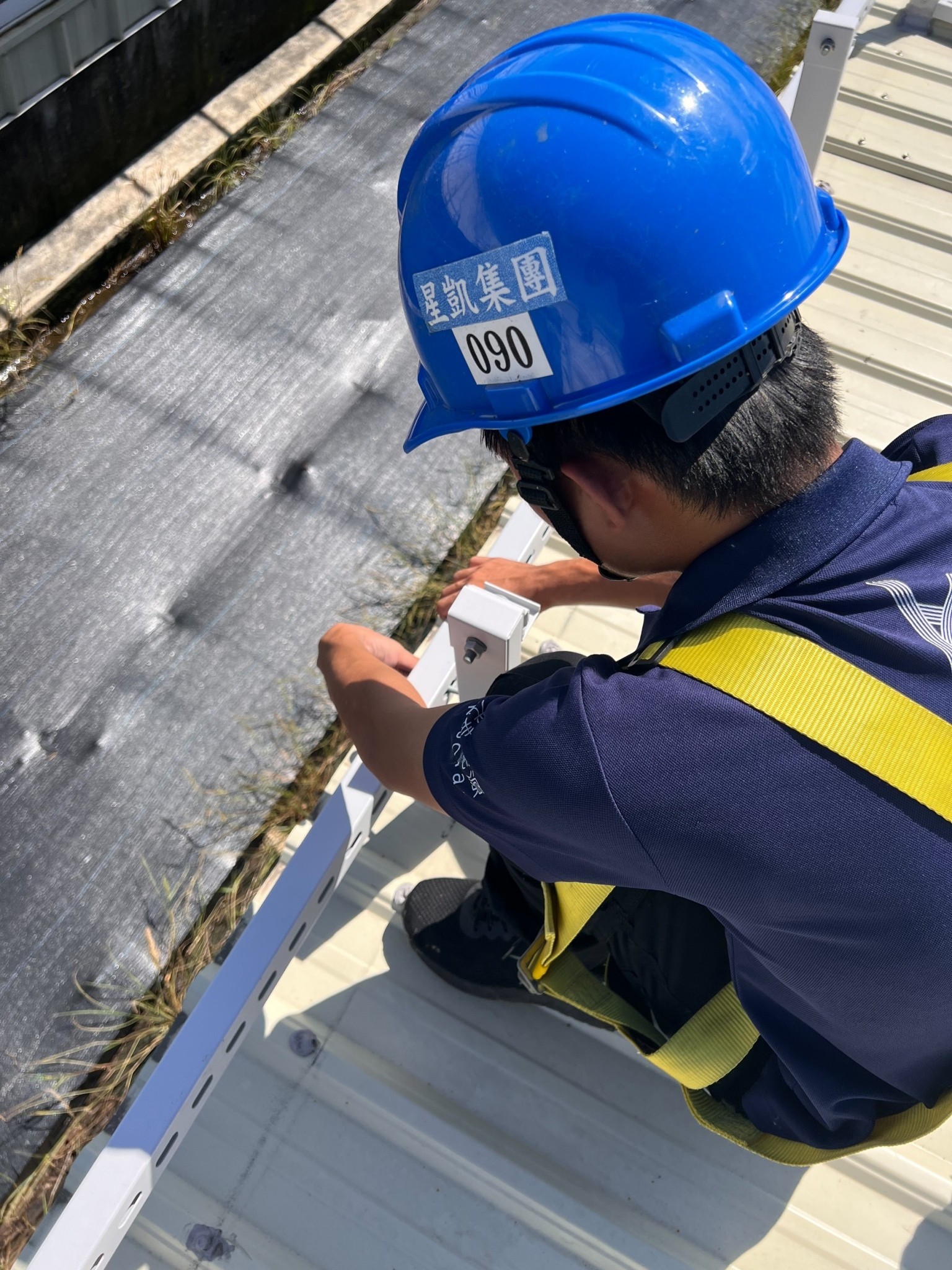

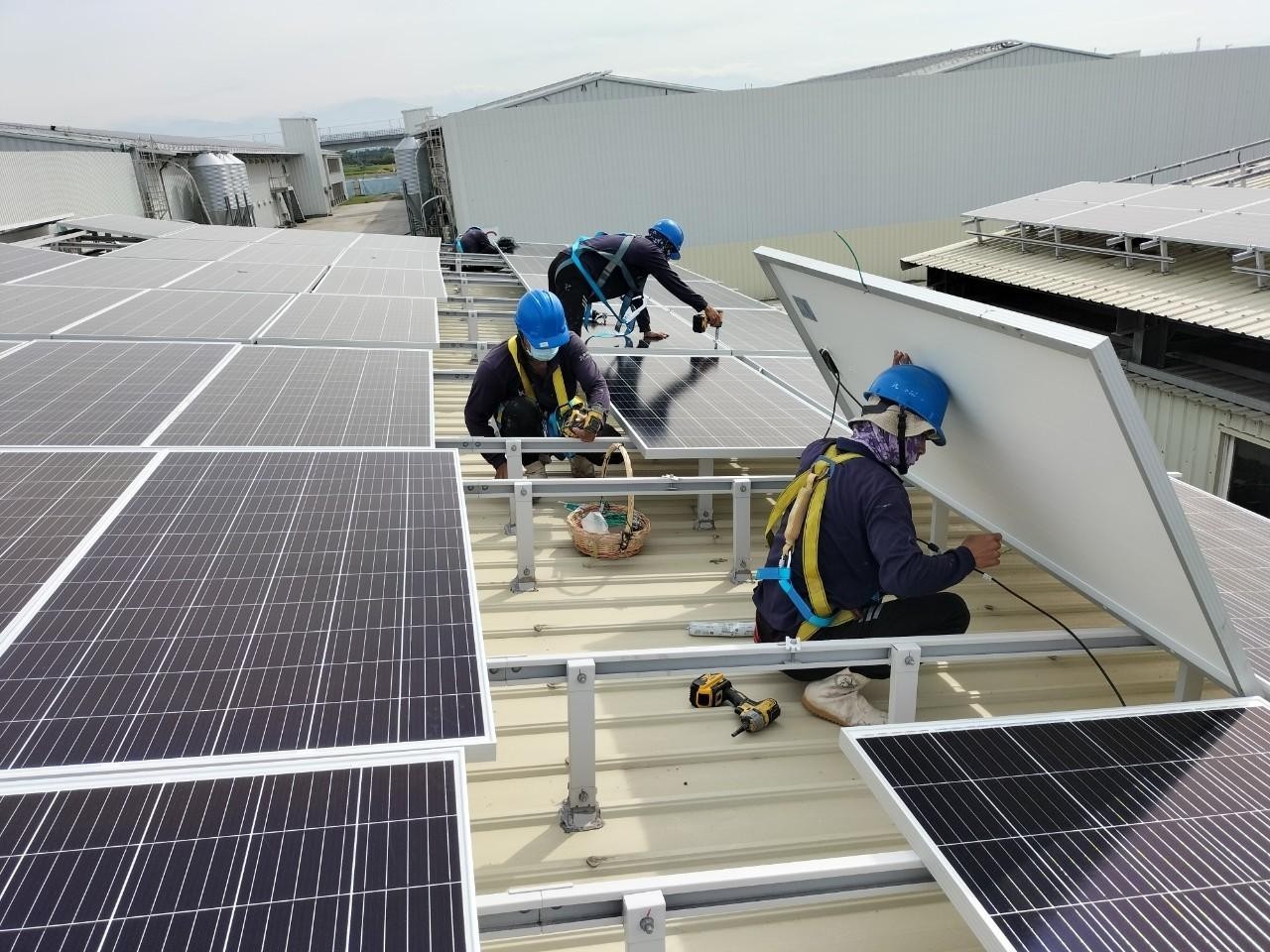

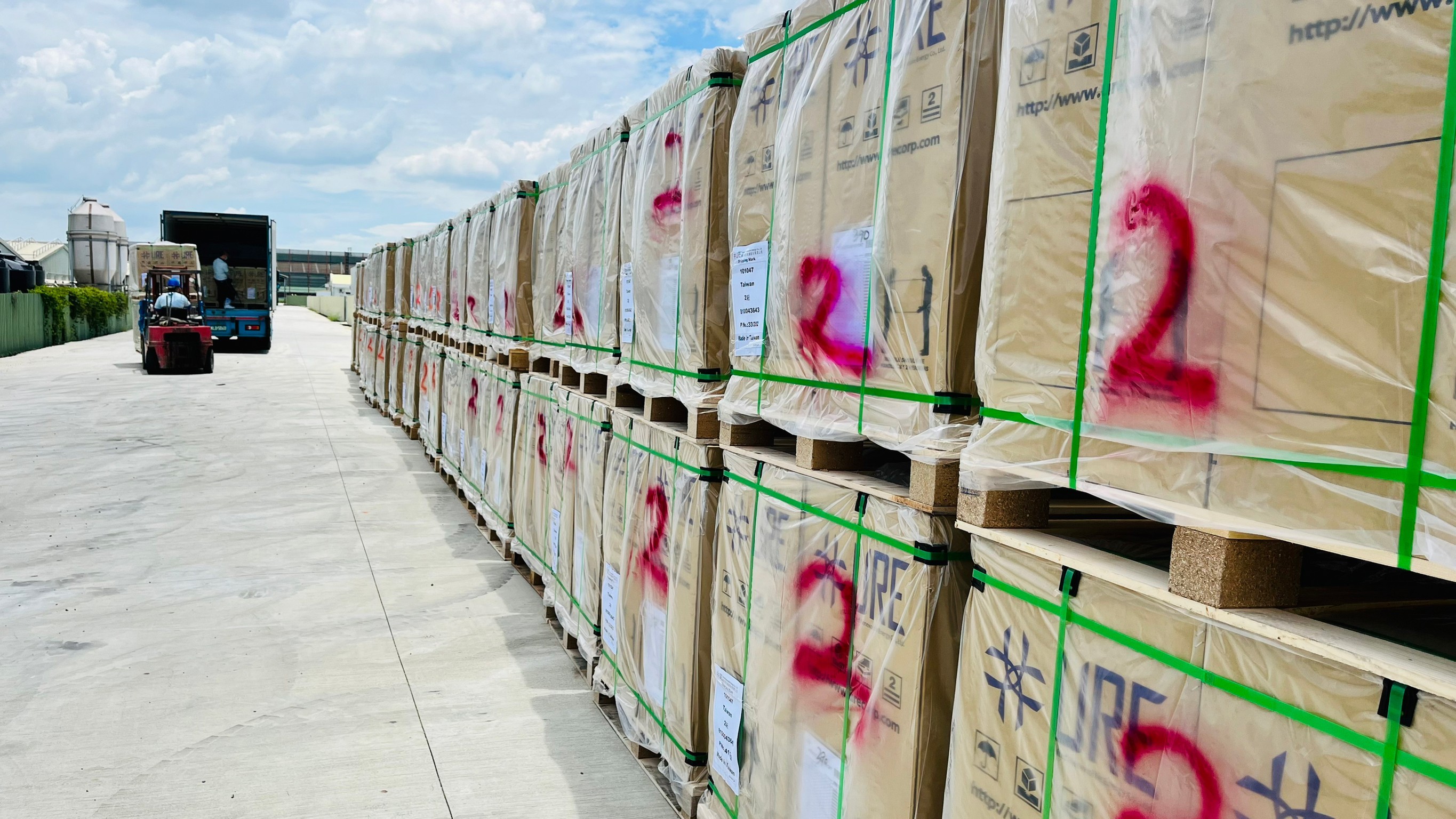

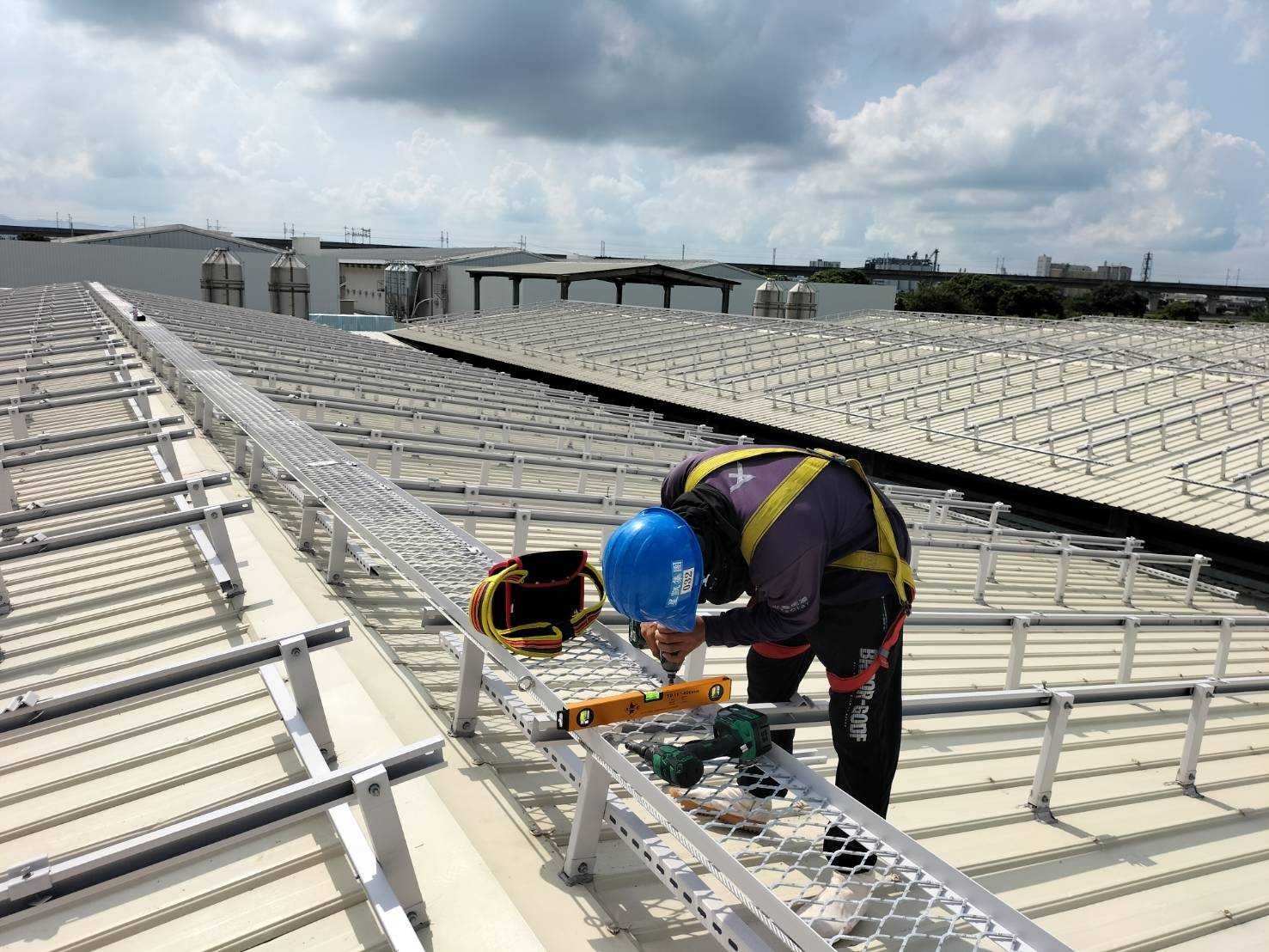

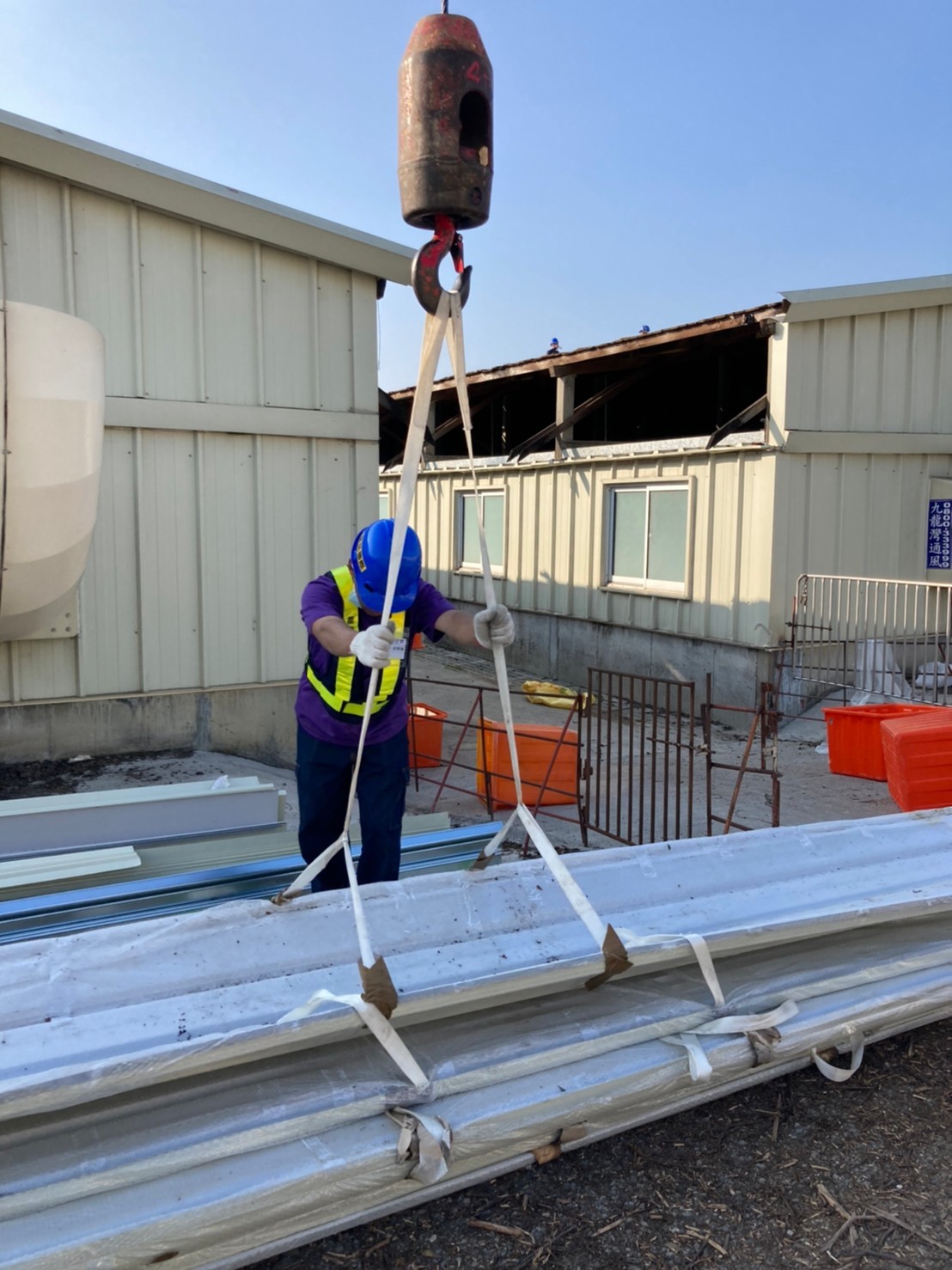

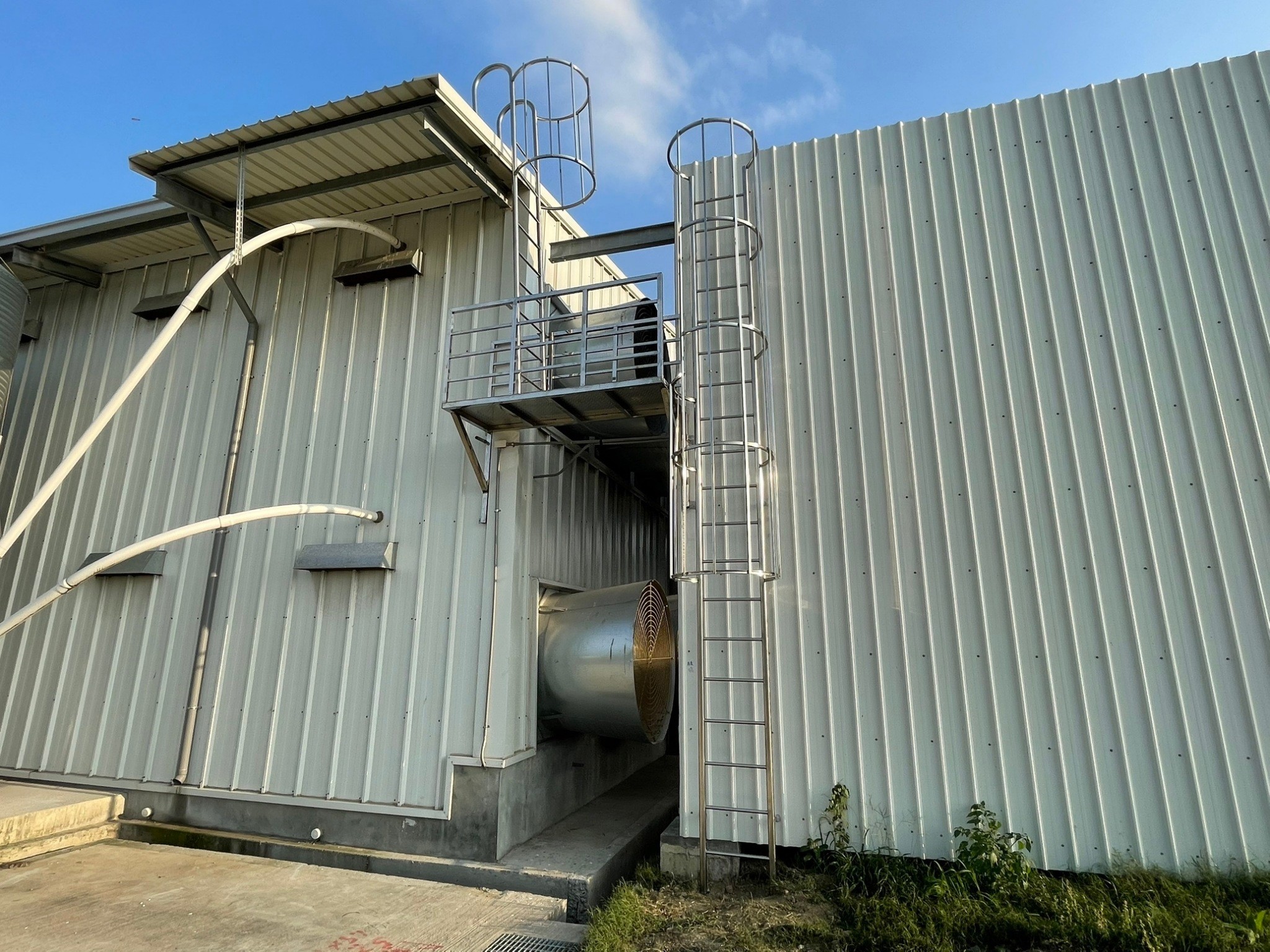

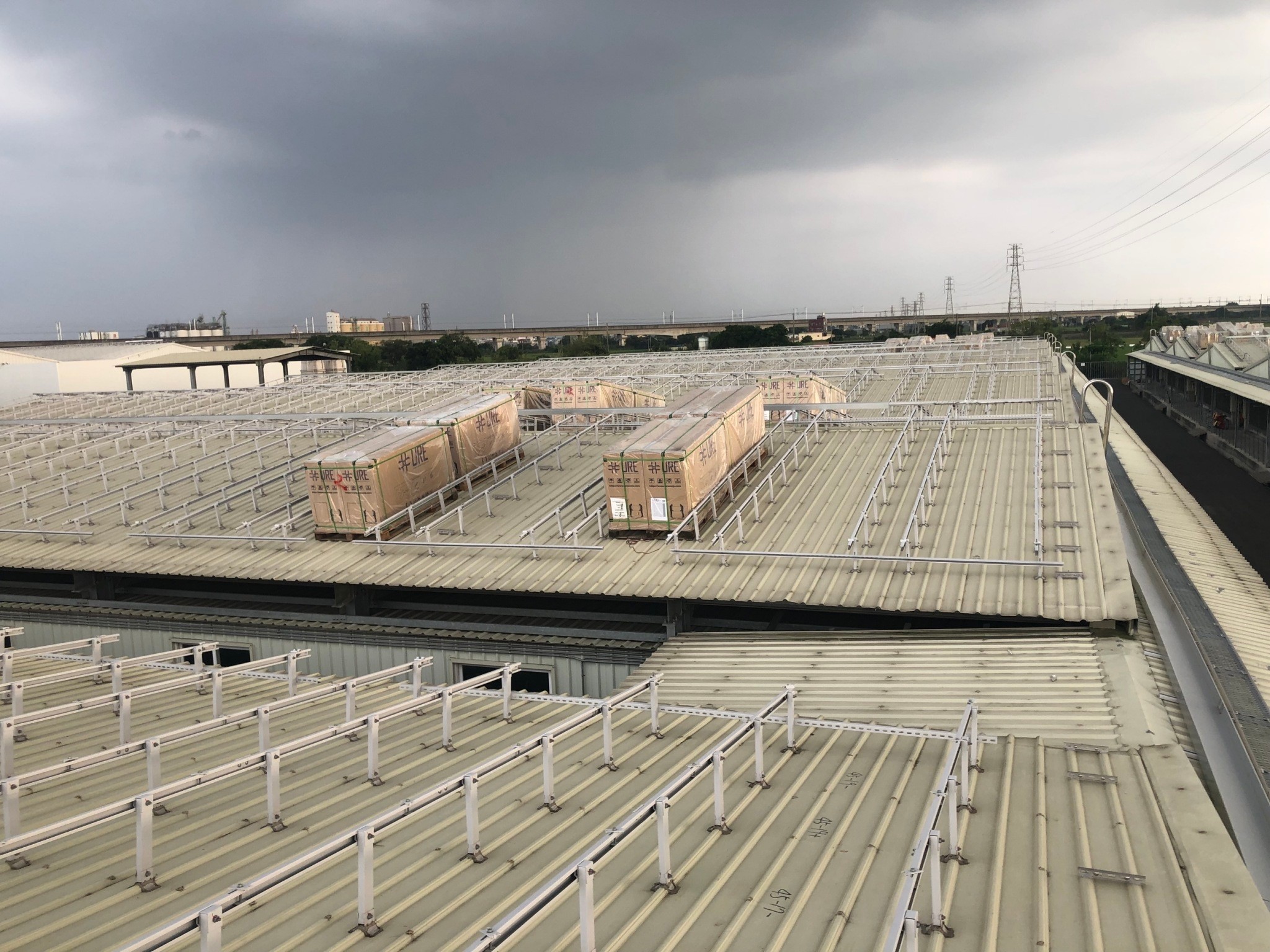

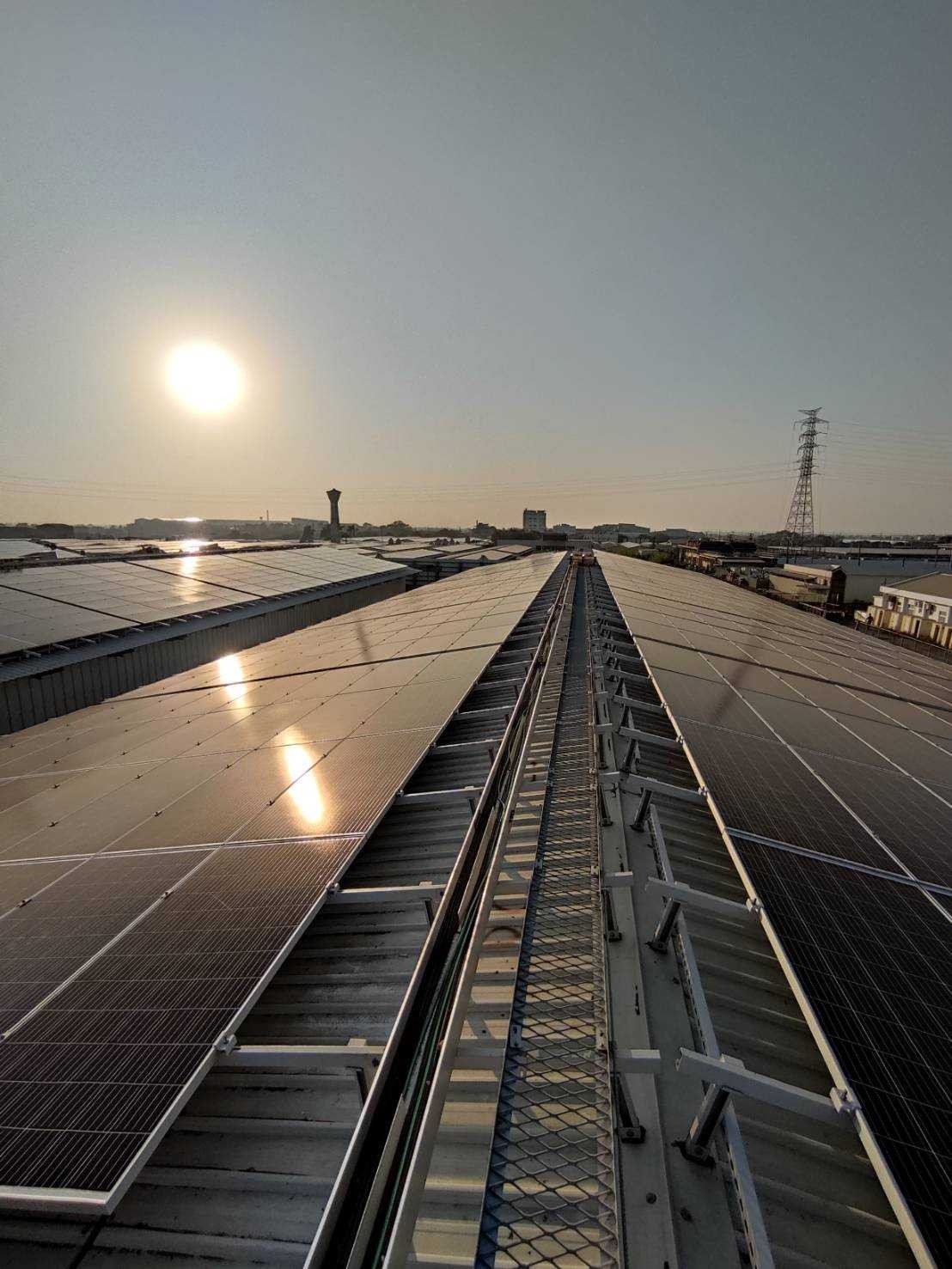

由於案場位於高防疫等級的畜牧設施內,大成場每日進場前皆須進行沐浴消毒作業,並配合場方生物安全規範。三場為雞舍區,雞隻入場期間嚴禁施工,導致模組舖設僅有一週可執行,是三區中工期最短者;而一、二場則因場內既有設施與管線密集,增加施工難度。星凱克服重重挑戰,仍如期於 2022 年底完成掛表併網作業。
對第一型電業而言,掛表只是起點,並非終點。

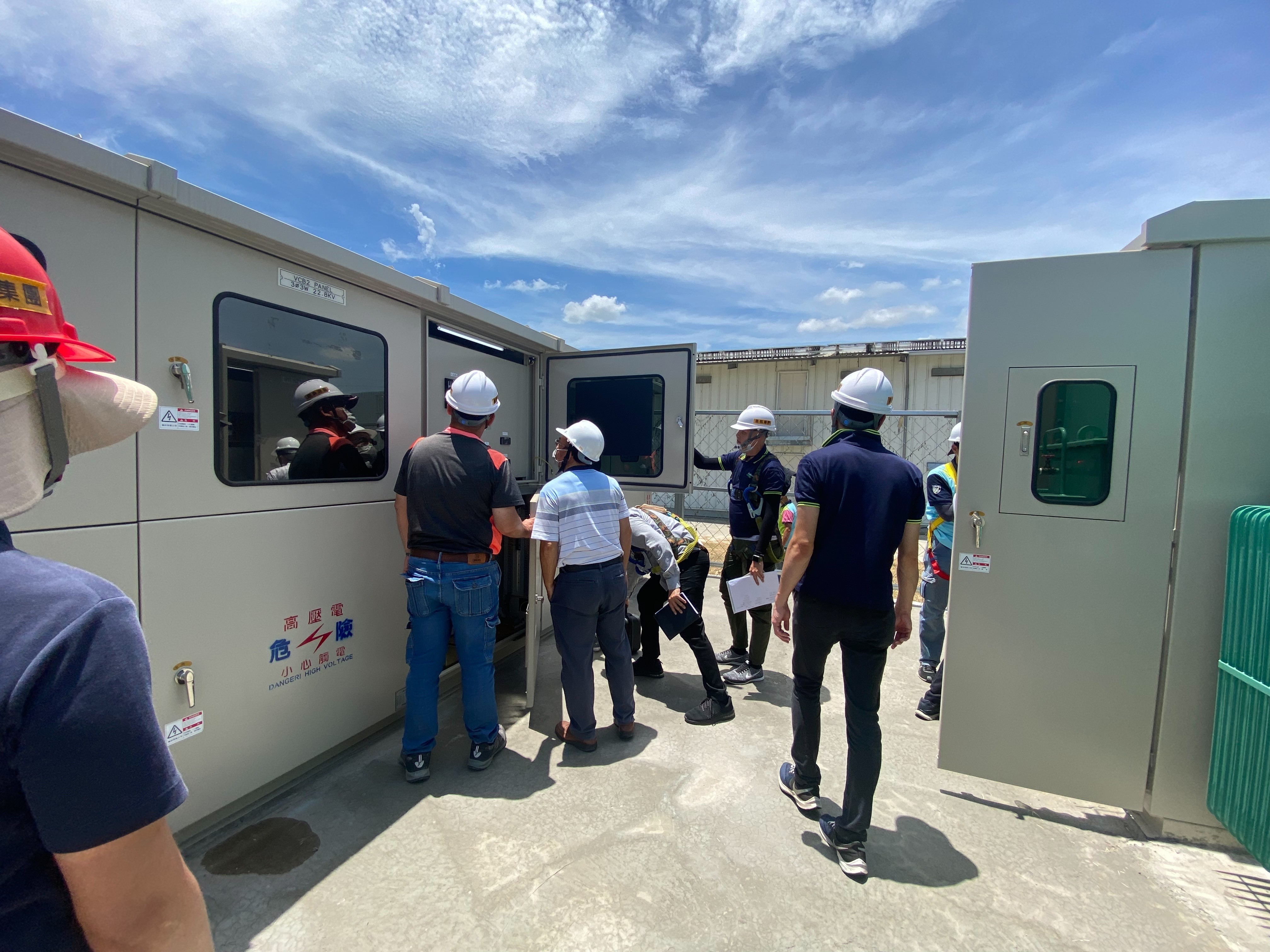

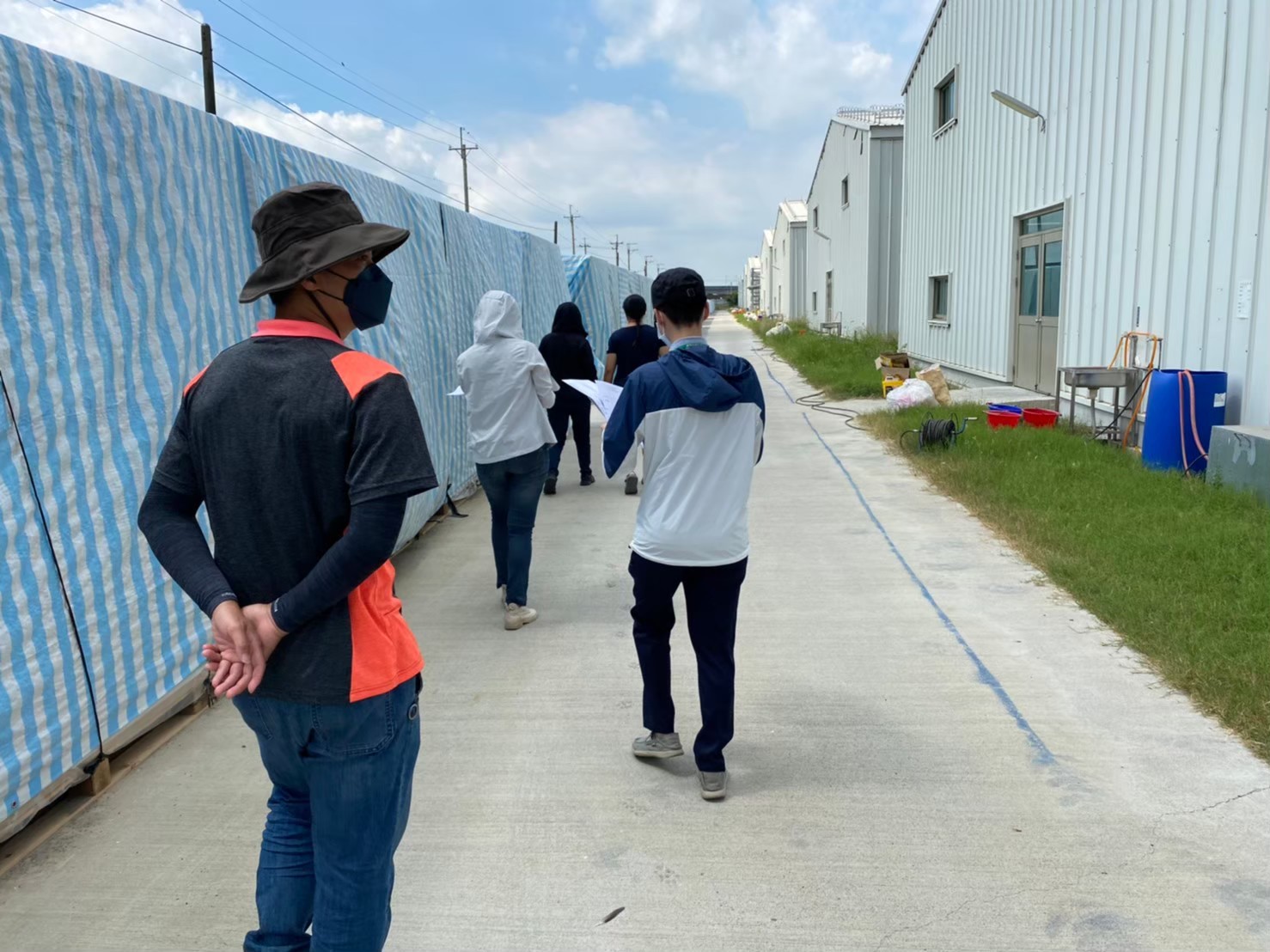

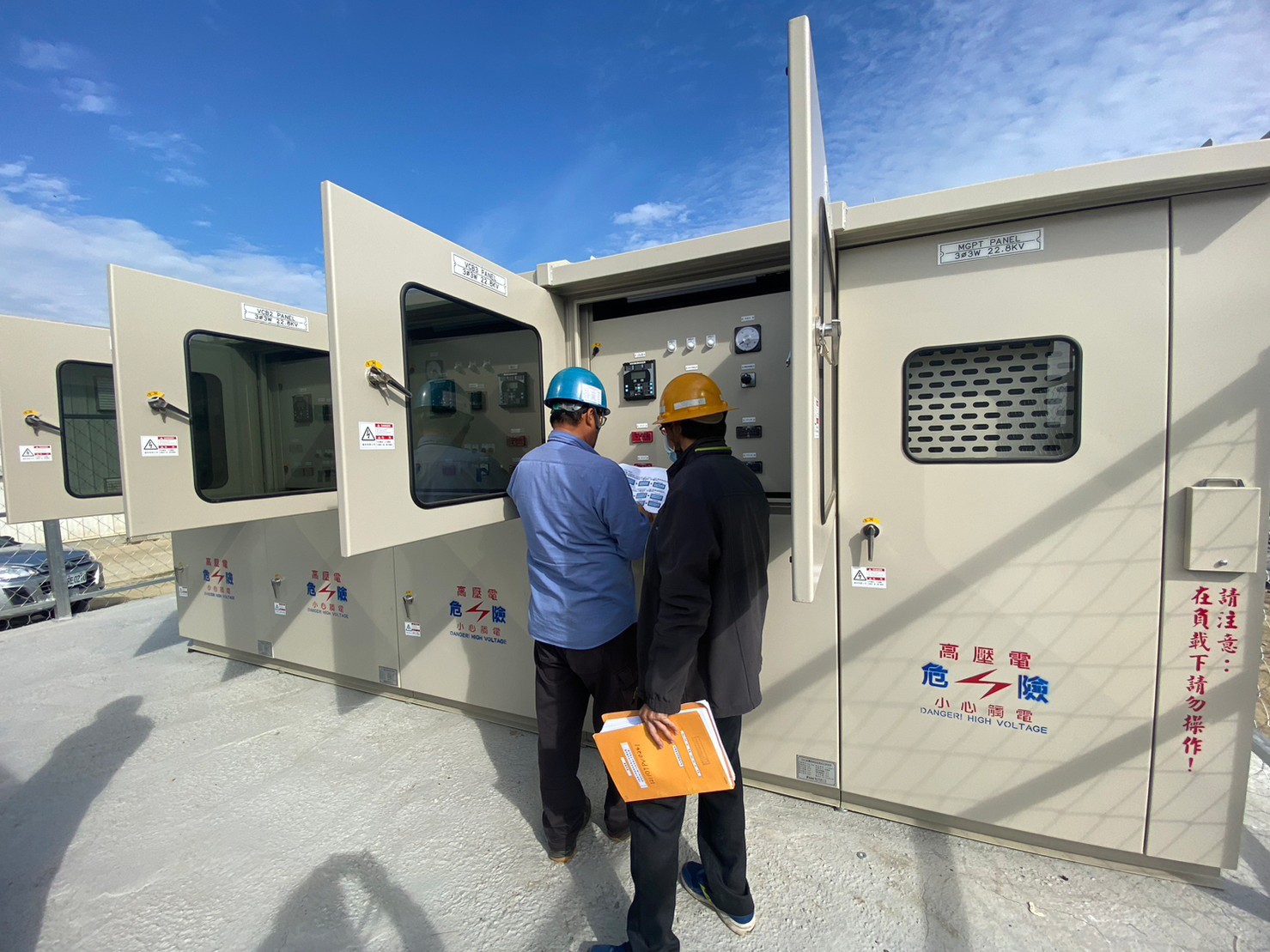

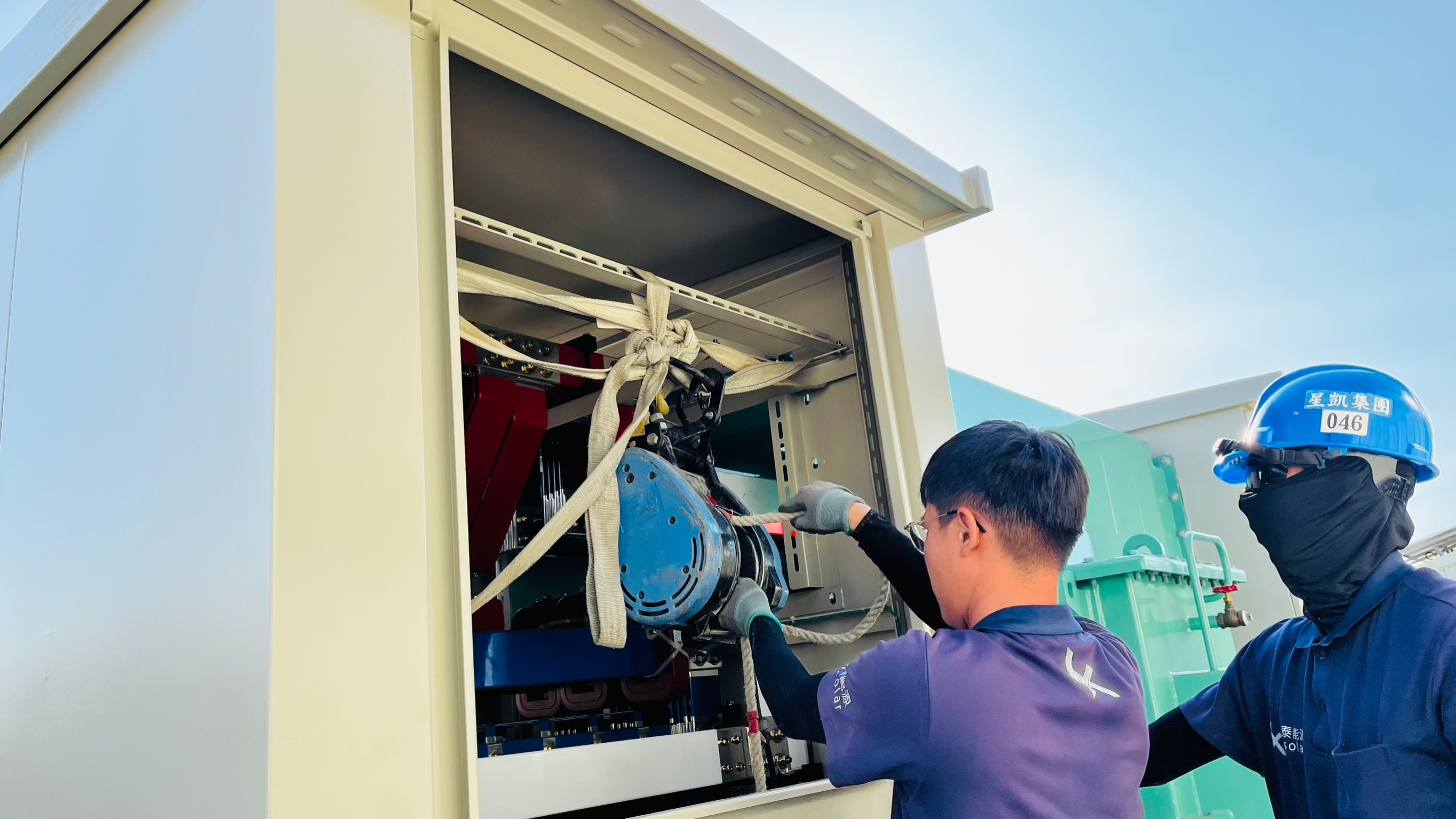

光電系統完工後尚需接受能源局現場視察、完成竣工報告並召開審查會議。在中租電力、大成集團、技師與各協力廠商的支持下,此案已於 113 年 3 月順利取得電業執照。我們感謝各位委員的寶貴建議與指教,讓星凱在實戰中不斷精進、持續成長。
此案場為星凱與中租電力及大成集團攜手合作推動的第一型電業太陽光電專案,基地位於台南市官田區的大成六甲畜牧場。大成集團為國內指標性的畜產企業,60 年來深耕農畜食品供應鏈,致力於提供安全產品,同時積極導入綠能系統,展現企業對永續能源發展的高度重視與實踐力。
本案於 2020 年 2 月啟動規劃,當時三場雞舍的建築執照甫取得。在等待電業籌設許可期間,三場於 2021 年 4 月完工並取得使用執照,屋頂條件已備齊,理應可進場施工。然而,作為第一型電業案場,申請流程較第三型案件複雜許多,並須先取得畜牧設施附屬綠能同意函後方能申請施工許可。各類計畫書撰寫、送審與跨單位審查會議也接踵而來,星凱在繁複的程序中展現高度專業與服務精神,讓業主全程無後顧之憂。

本案與台電併接點之間的外線距離超過 1 公里,沿線路徑須穿越高鐵橋墩下方。為避免影響結構安全,星凱規劃繞道設置高壓電纜。線路預埋完成後,須依規定重新鋪設水泥與柏油路面,施作完整道路標線,並向地方公所申請路證進行完工驗收,全程確保工程品質與公共安全的雙重標準。
由於案場位於高防疫等級的畜牧設施內,大成場每日進場前皆須進行沐浴消毒作業,並配合場方生物安全規範。三場為雞舍區,雞隻入場期間嚴禁施工,導致模組舖設僅有一週可執行,是三區中工期最短者;而一、二場則因場內既有設施與管線密集,增加施工難度。星凱克服重重挑戰,仍如期於 2022 年底完成掛表併網作業。
對第一型電業而言,掛表只是起點,並非終點。
光電系統完工後尚需接受能源局現場視察、完成竣工報告並召開審查會議。在中租電力、大成集團、技師與各協力廠商的支持下,此案已於 113 年 3 月順利取得電業執照。我們感謝各位委員的寶貴建議與指教,讓星凱在實戰中不斷精進、持續成長。
